Nächste Infoveranstaltung:
Infoveranstaltung am Mittwoch, 16.09.2026, 17:30 Uhr,
Büro Nestbau³, Eugen-Martin-Straße 23, 79106 Freiburg im Breisgau.
Meeting-ID 863 4139 4539 Kenncode 404149
Weitere Infoveranstaltungen
Weitere Termine für 2026
Mittwoch, 14.10.2026, 17:30–19:00 Uhr, Büro Nestbau³
Eugen-Martin-Straße 23, 79106 Freiburg im Breisgau.
NBD Süd, Häuser 1, 2 und 3
- der 1. Kran ist gestellt
- Aushub von Haus 1 ist erfolgt
- Der Verbau zu Haus 1 ist eingebracht
NBD Mitte, Häuser 4, 9 und 10
- Bauarbeiten laufen nach Plan. Belegung zur Zeit 85%. Bezug ab Sommer 2027.
NBD Nord, Häuser 5, 6
- Haus 5 ist bezogen
- Haus 6 folgt im November 26
NBD Ost, Häuser 7, 8
- Häuser voll belegt

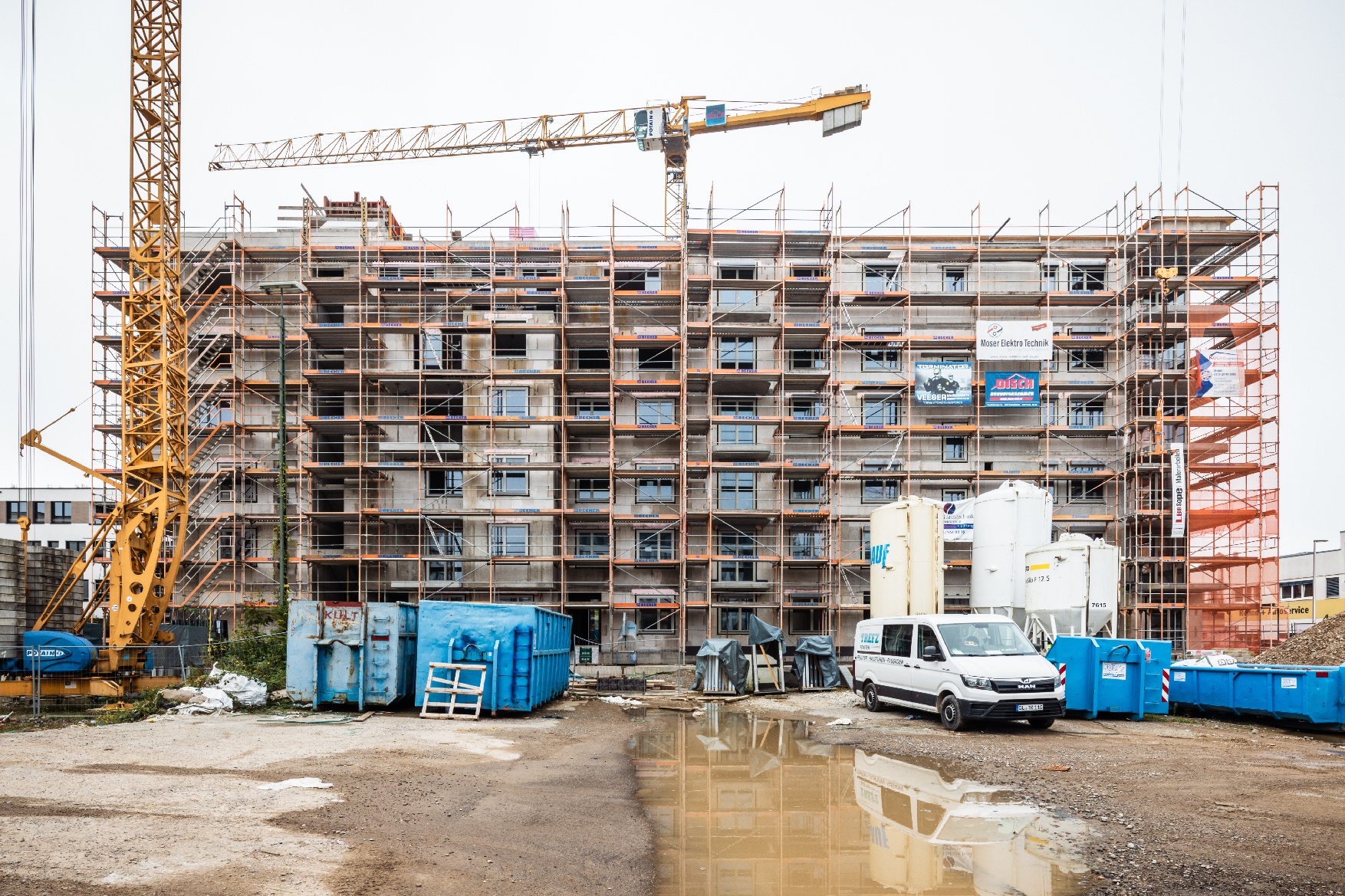

Aktuelle Baustellenbilder

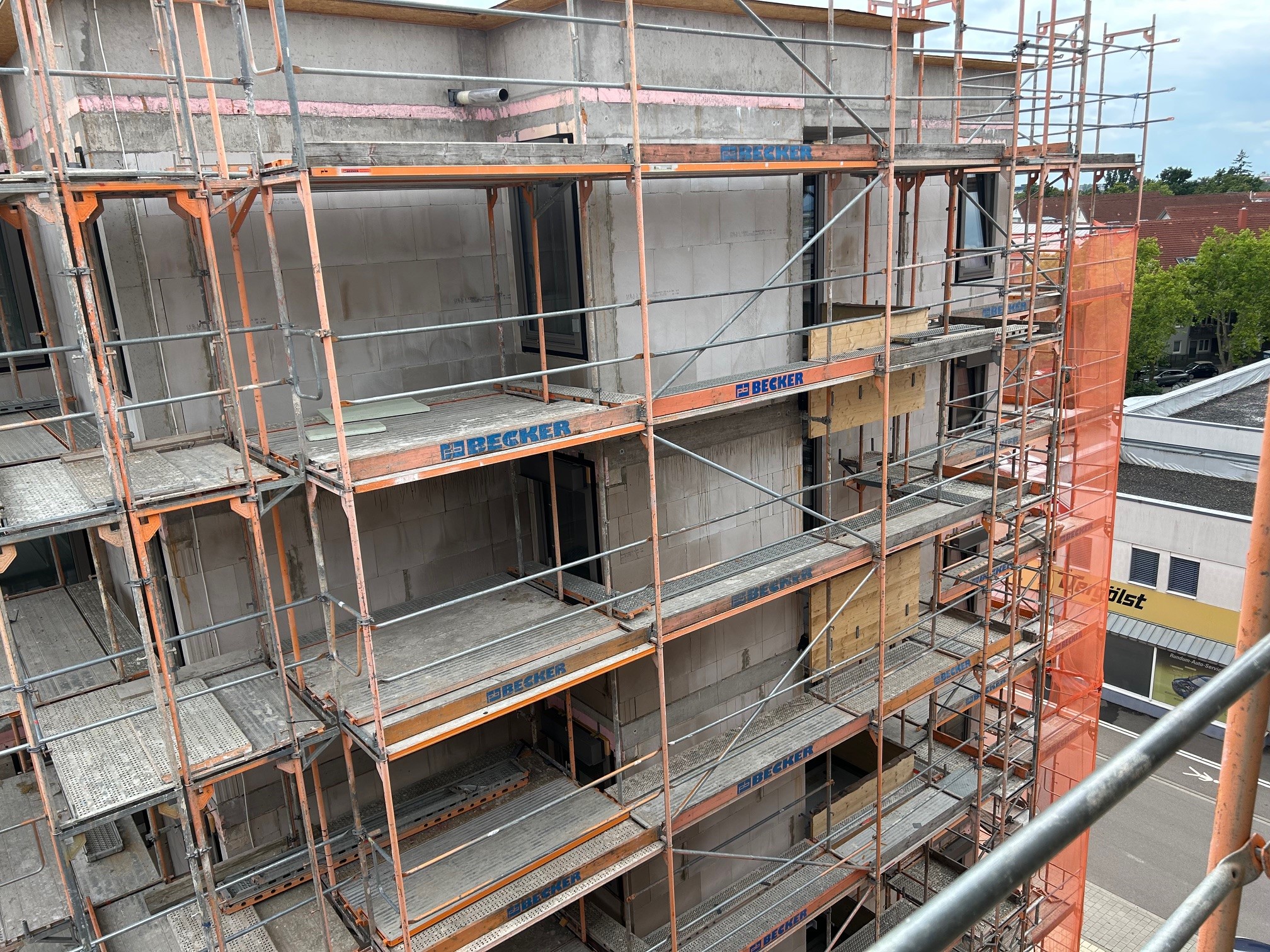

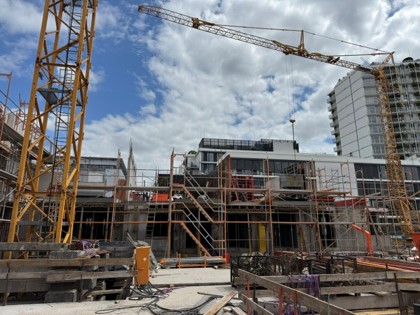

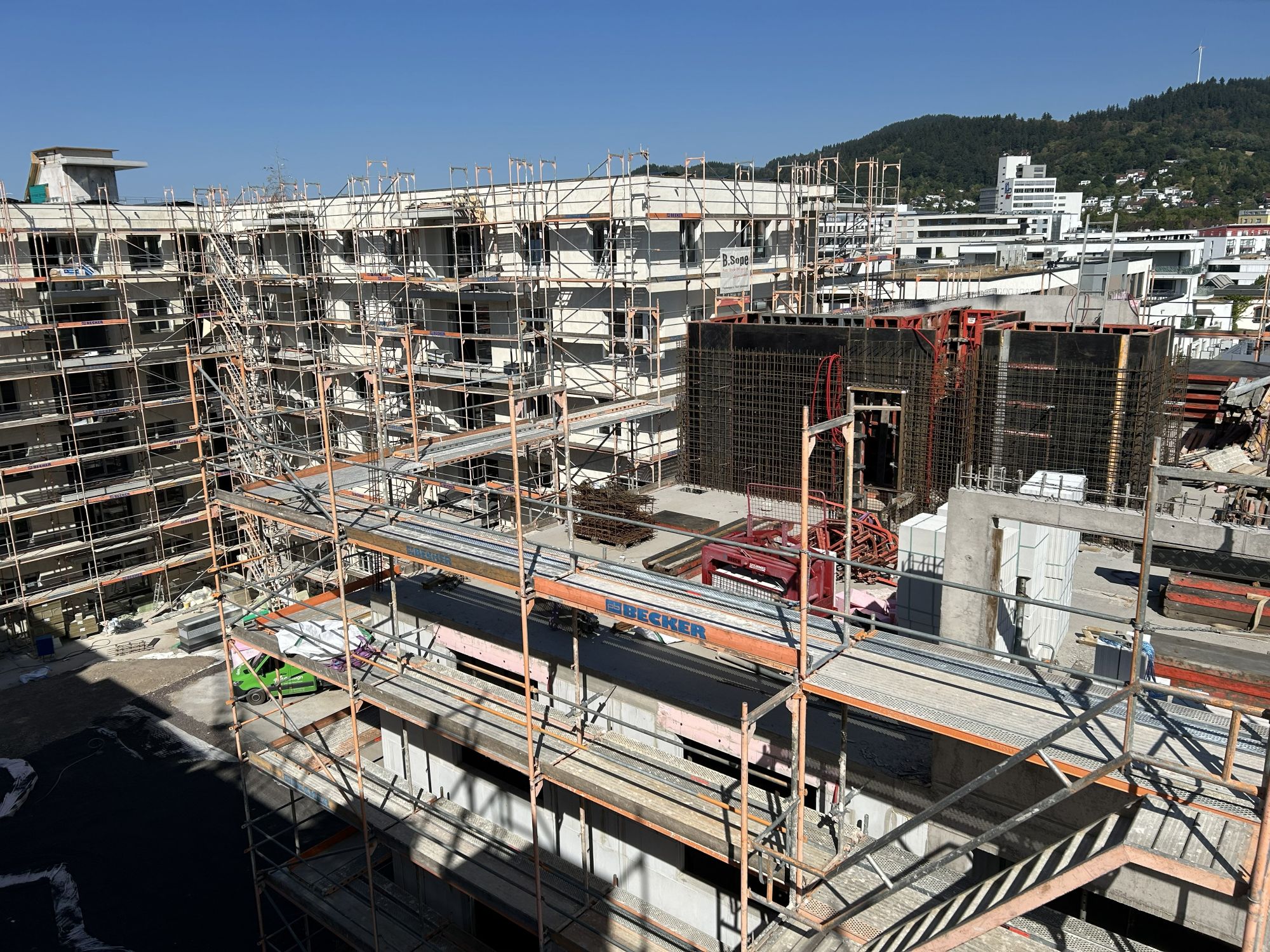

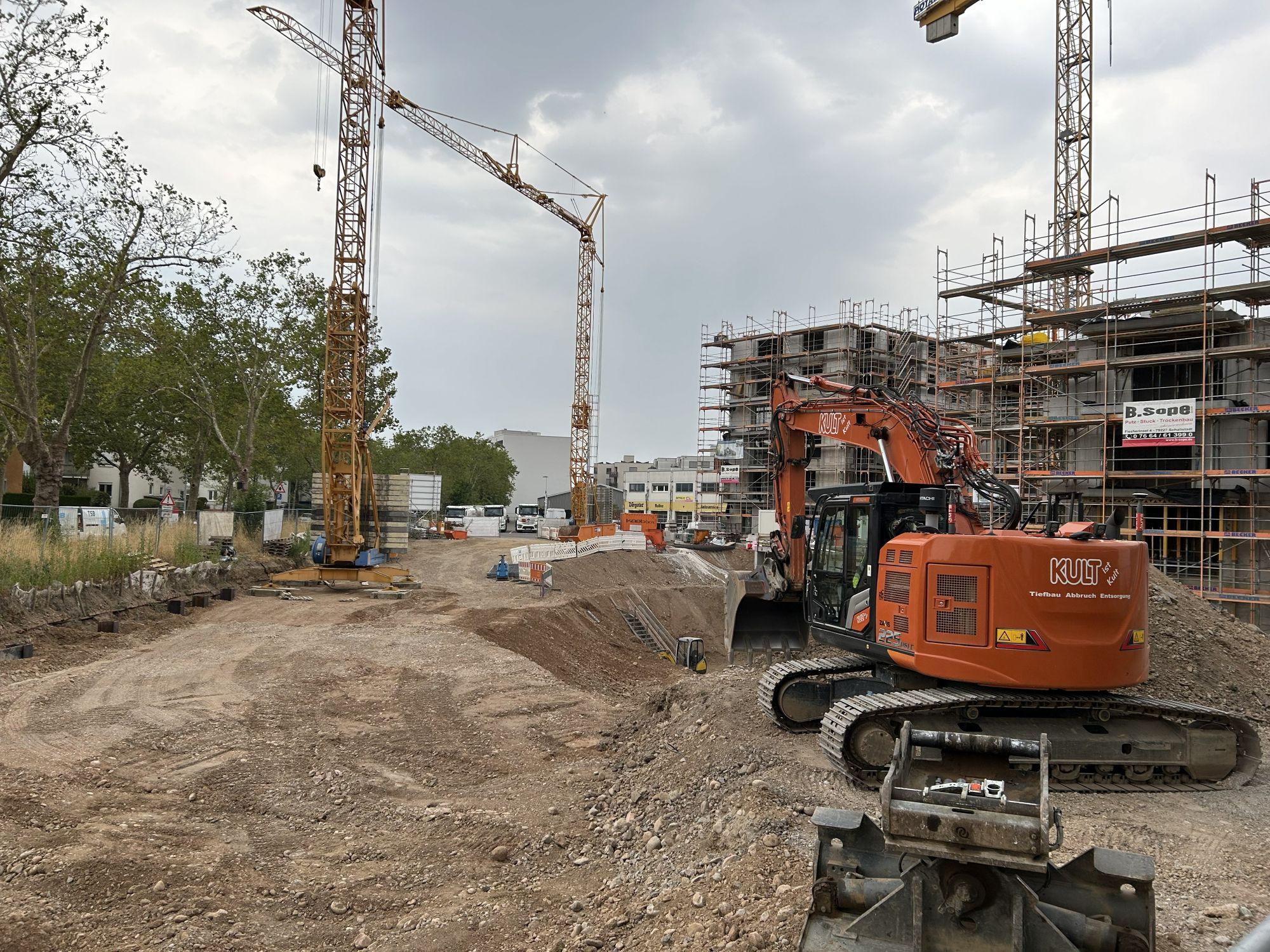

Baufeld Nestbau Süd (12.08.26)

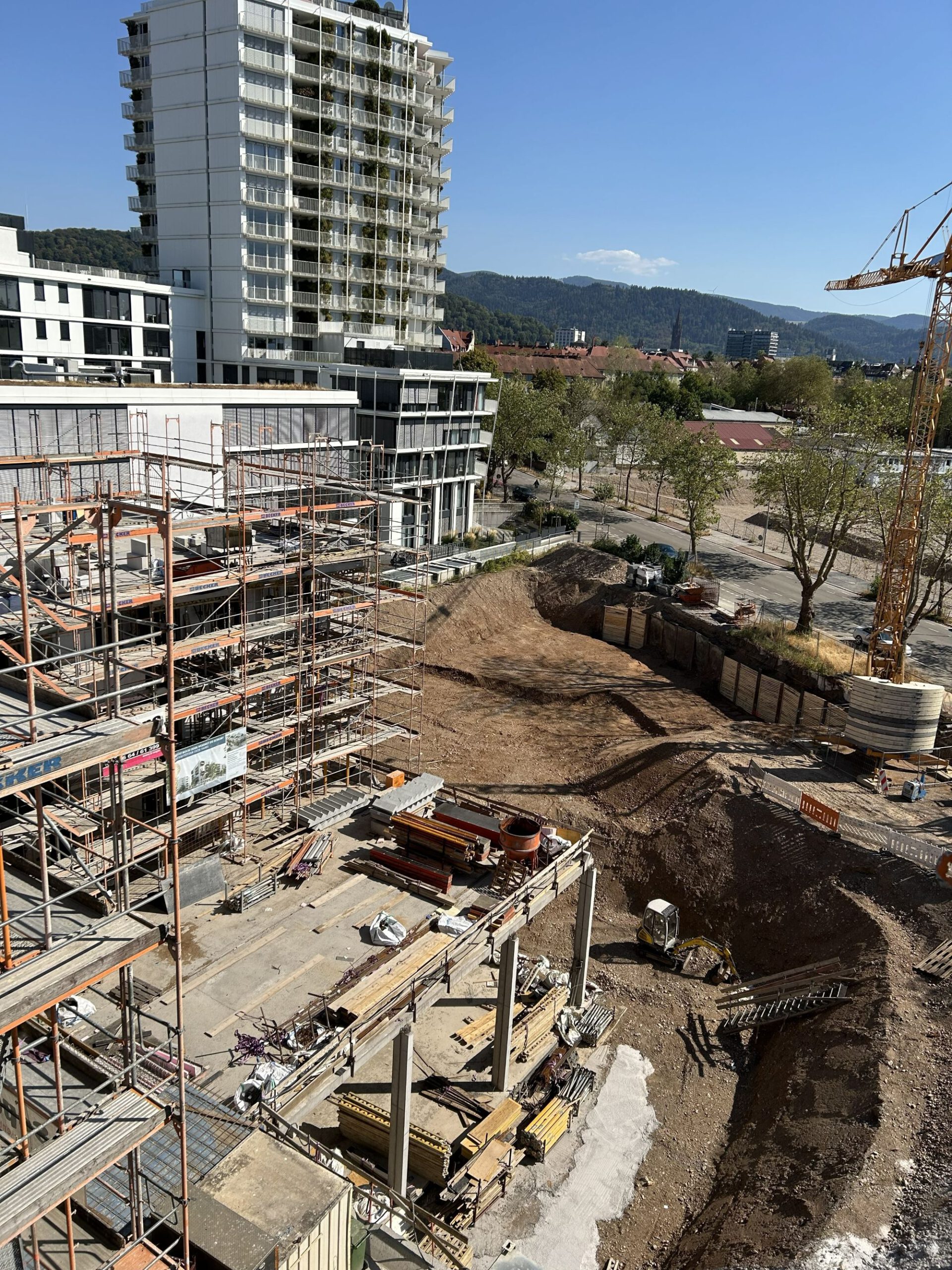

Baufeld Nestbau Süd (12.08.26)

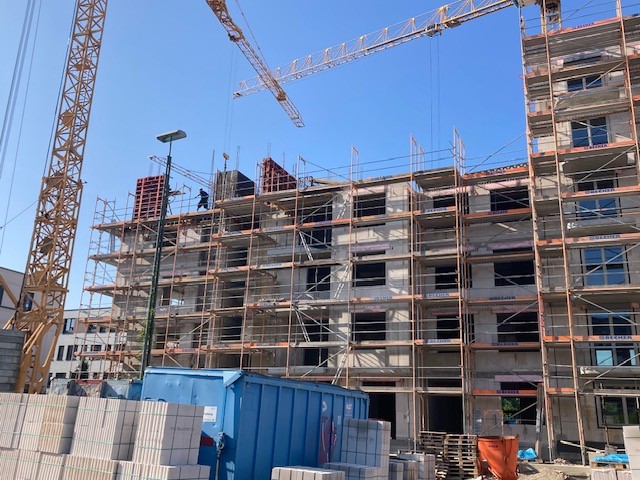

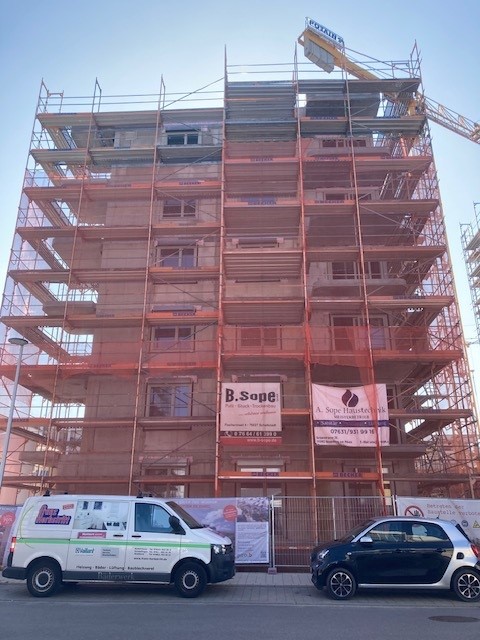

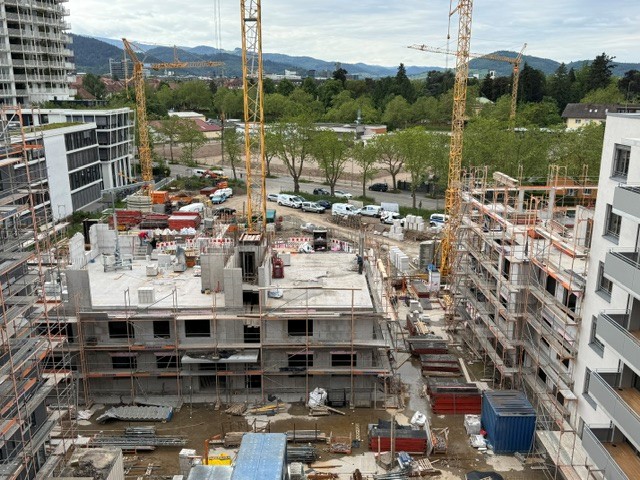

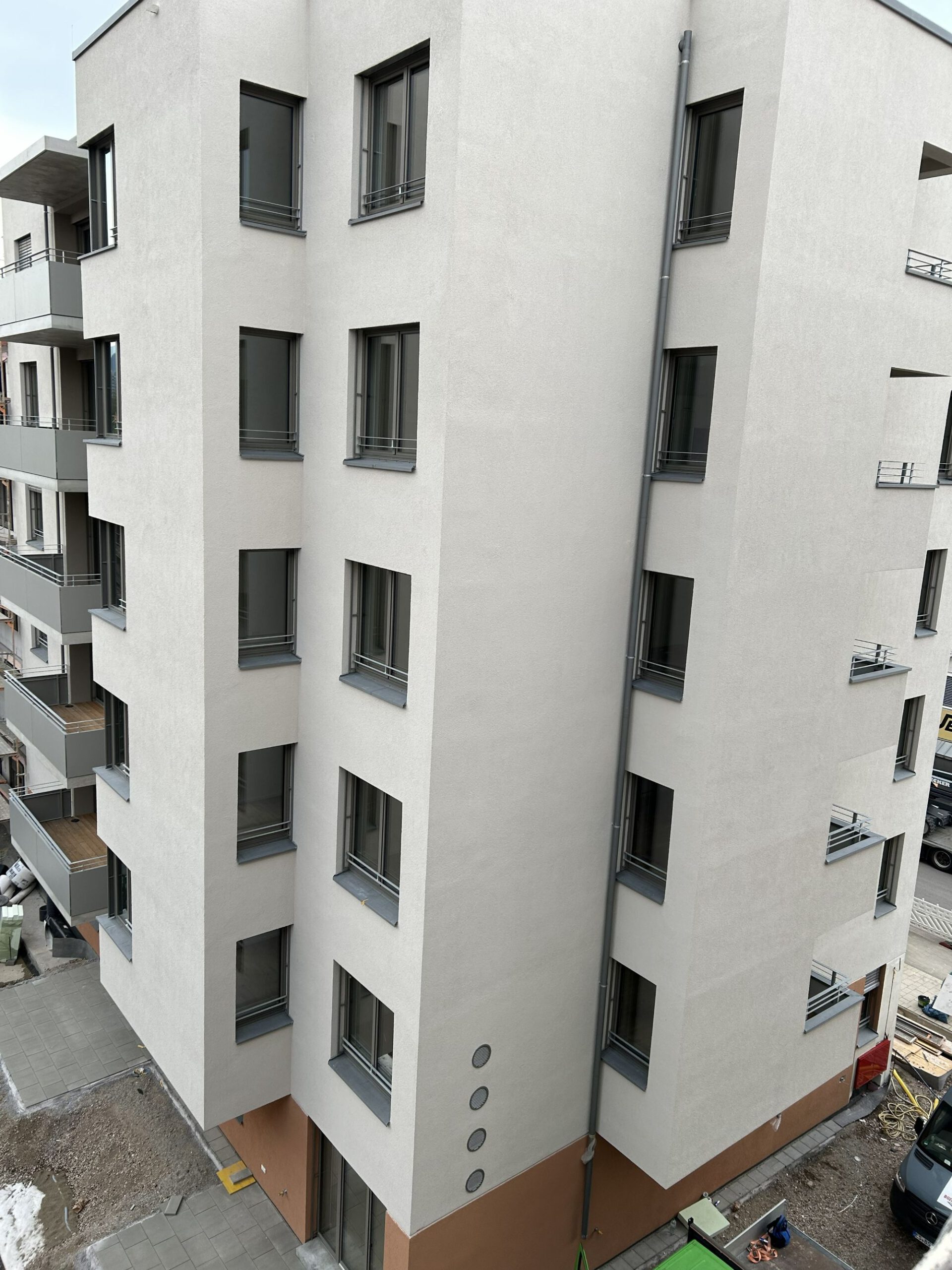

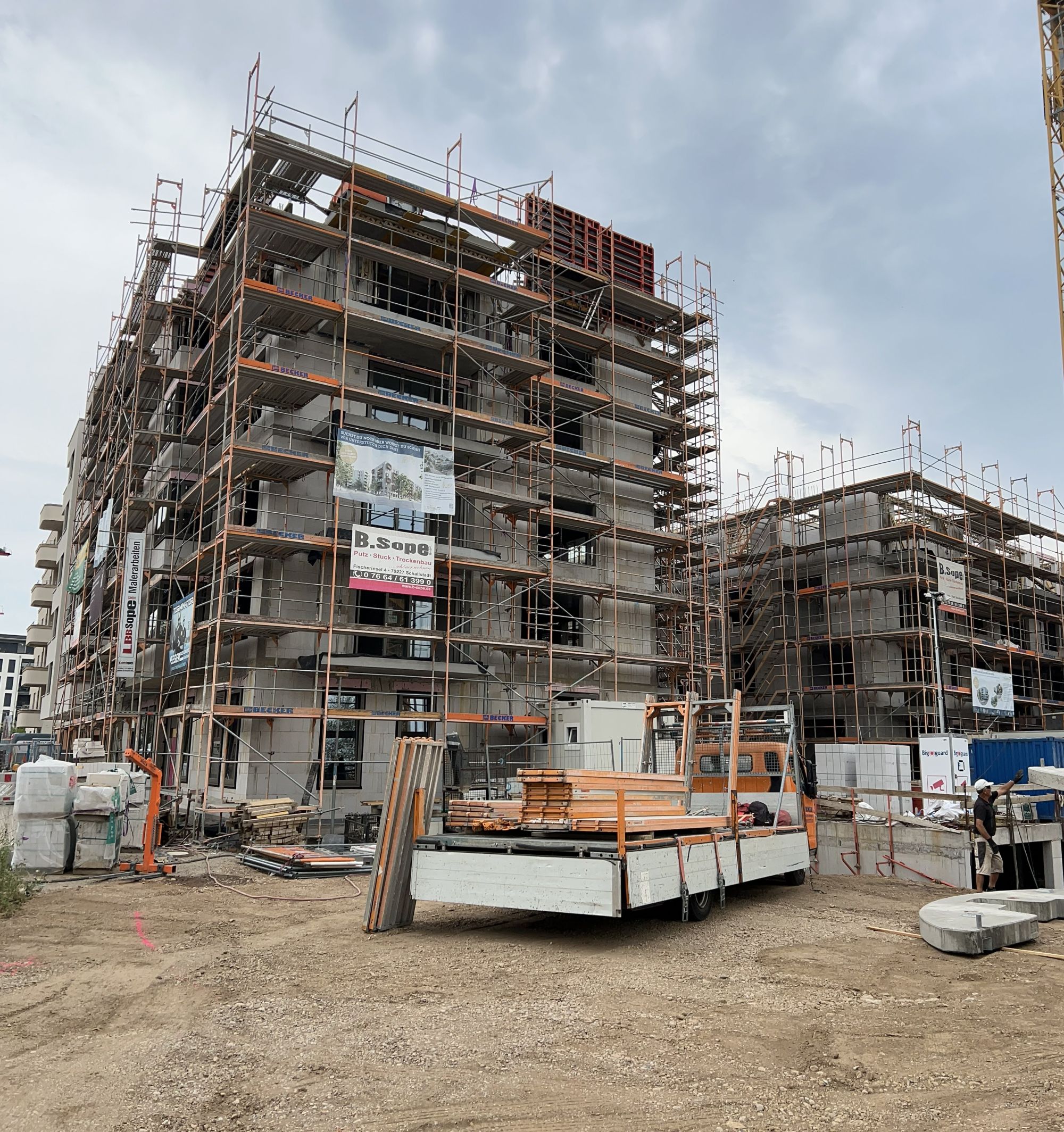

Haus 4 (12.08.26)

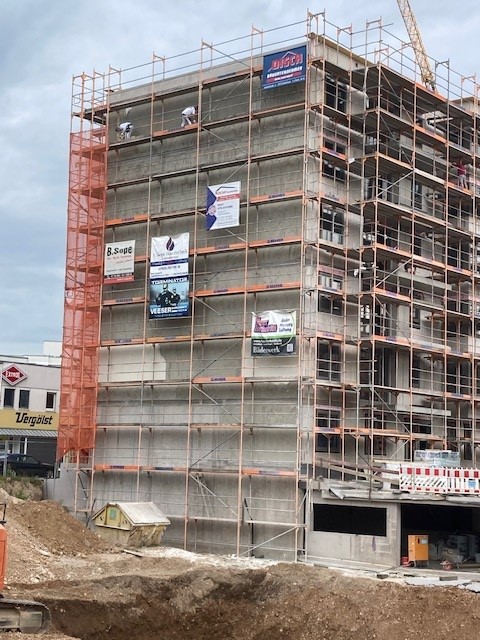

Haus 5 (12.08.26)

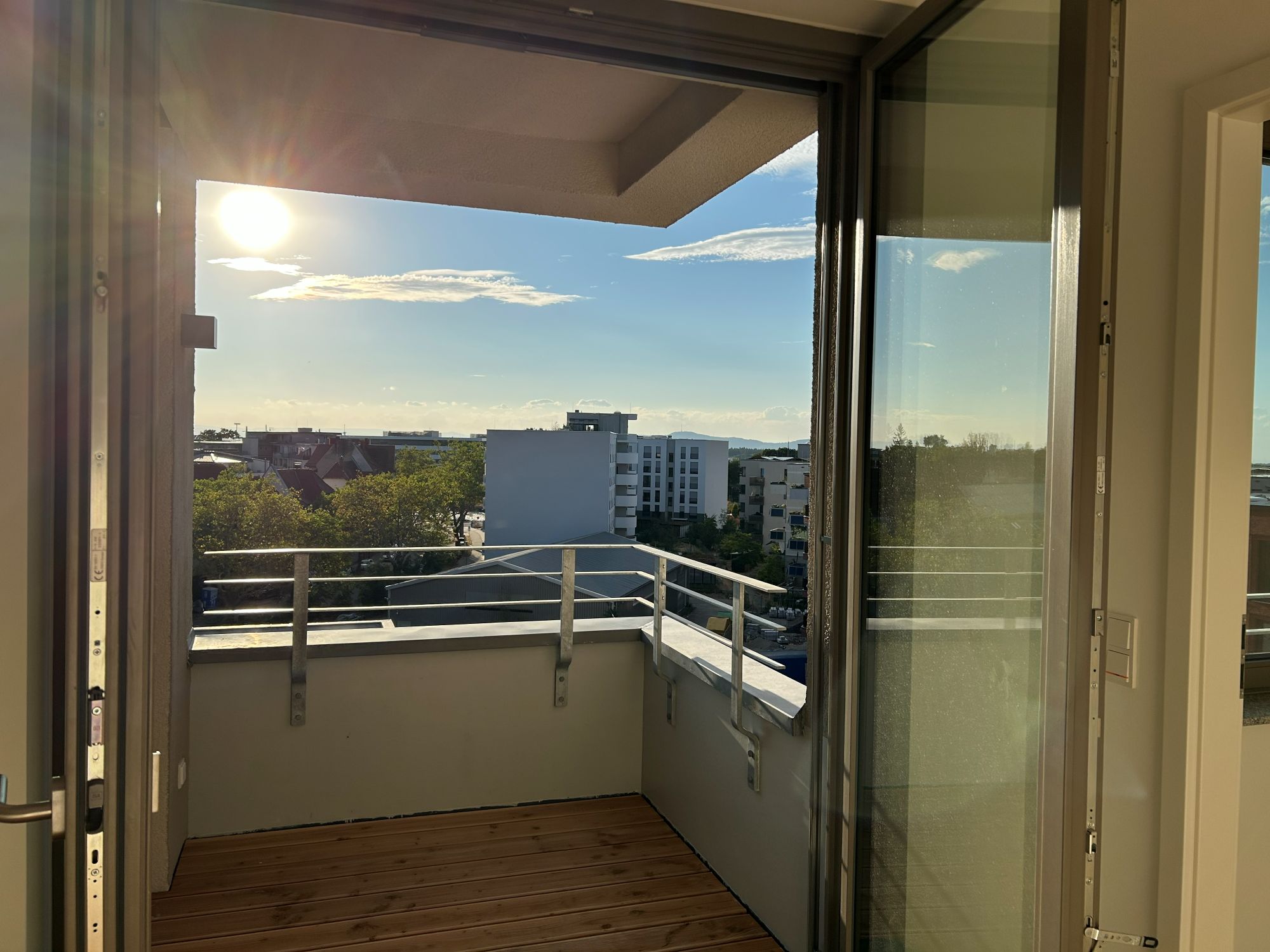

Haus 5 – Ausblick (19.08.26)

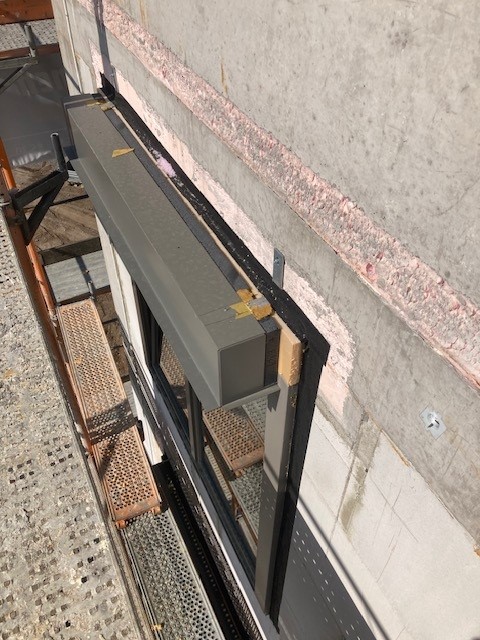

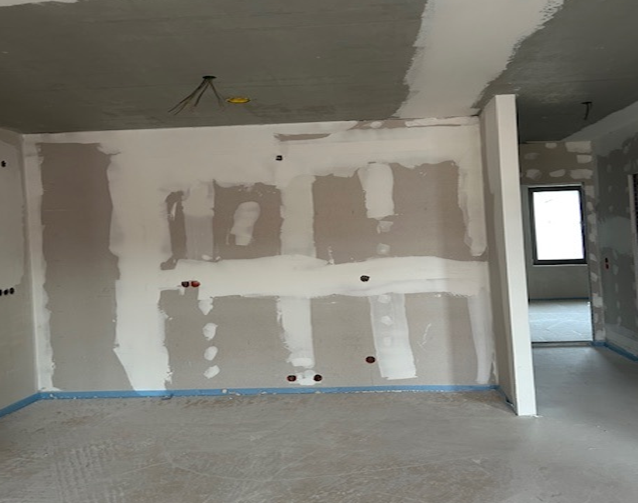

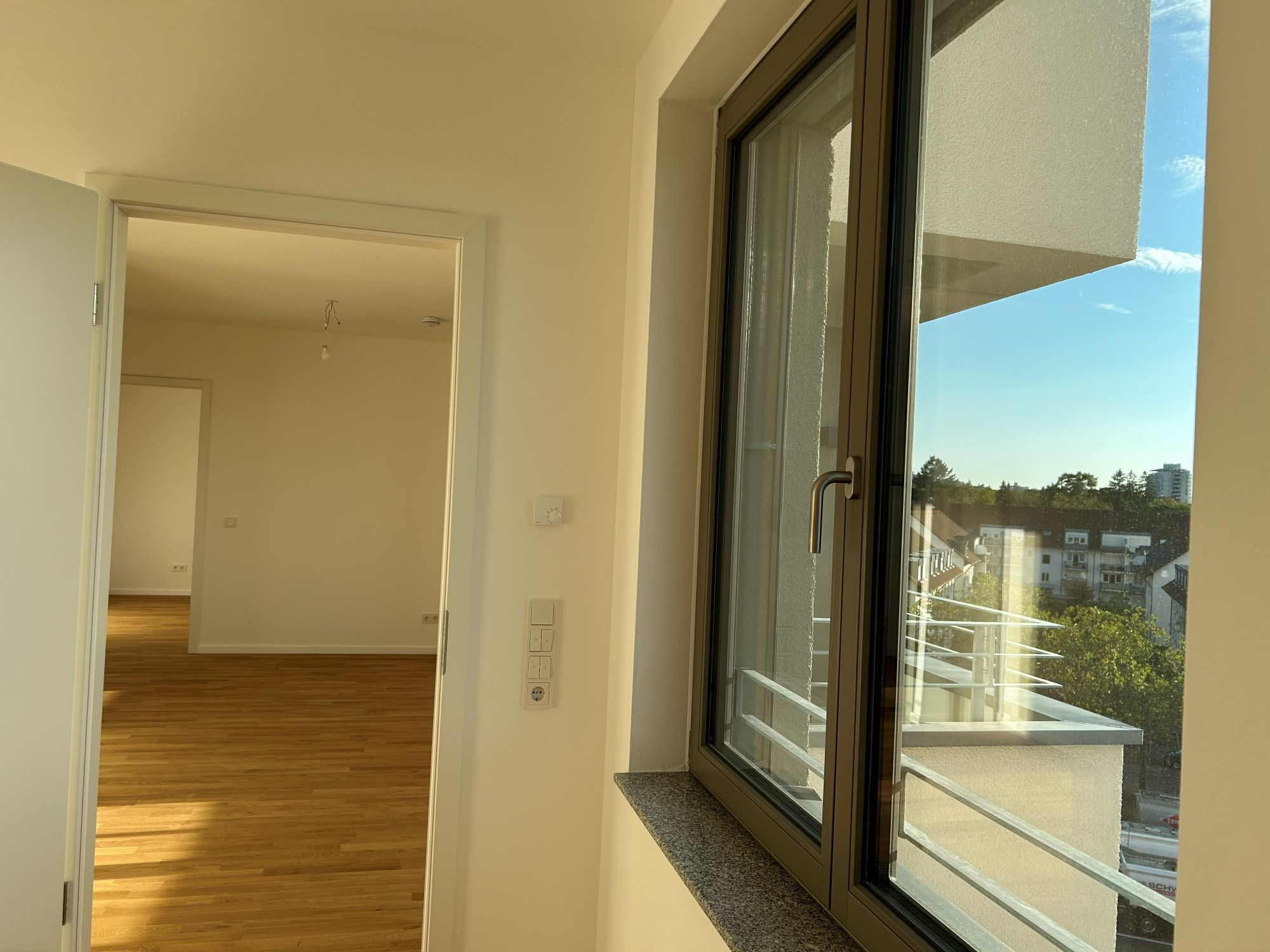

Haus 5 – Innenbereich (19.08.26)

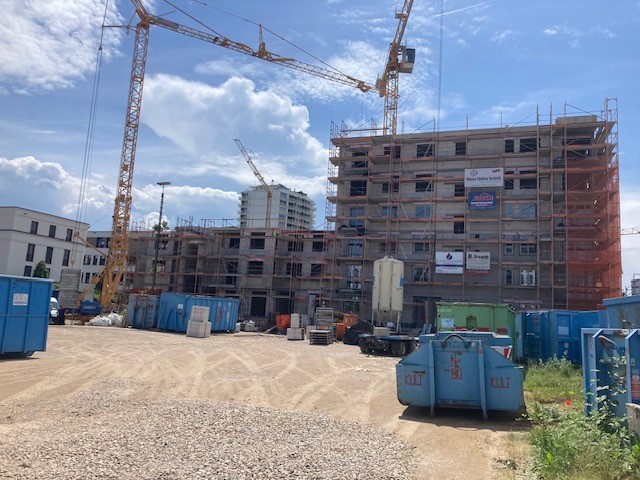

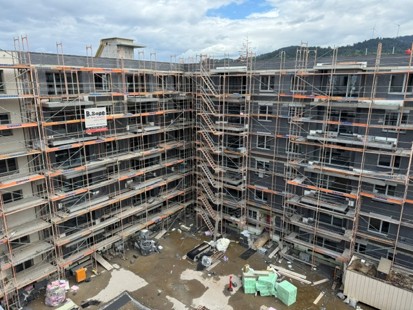

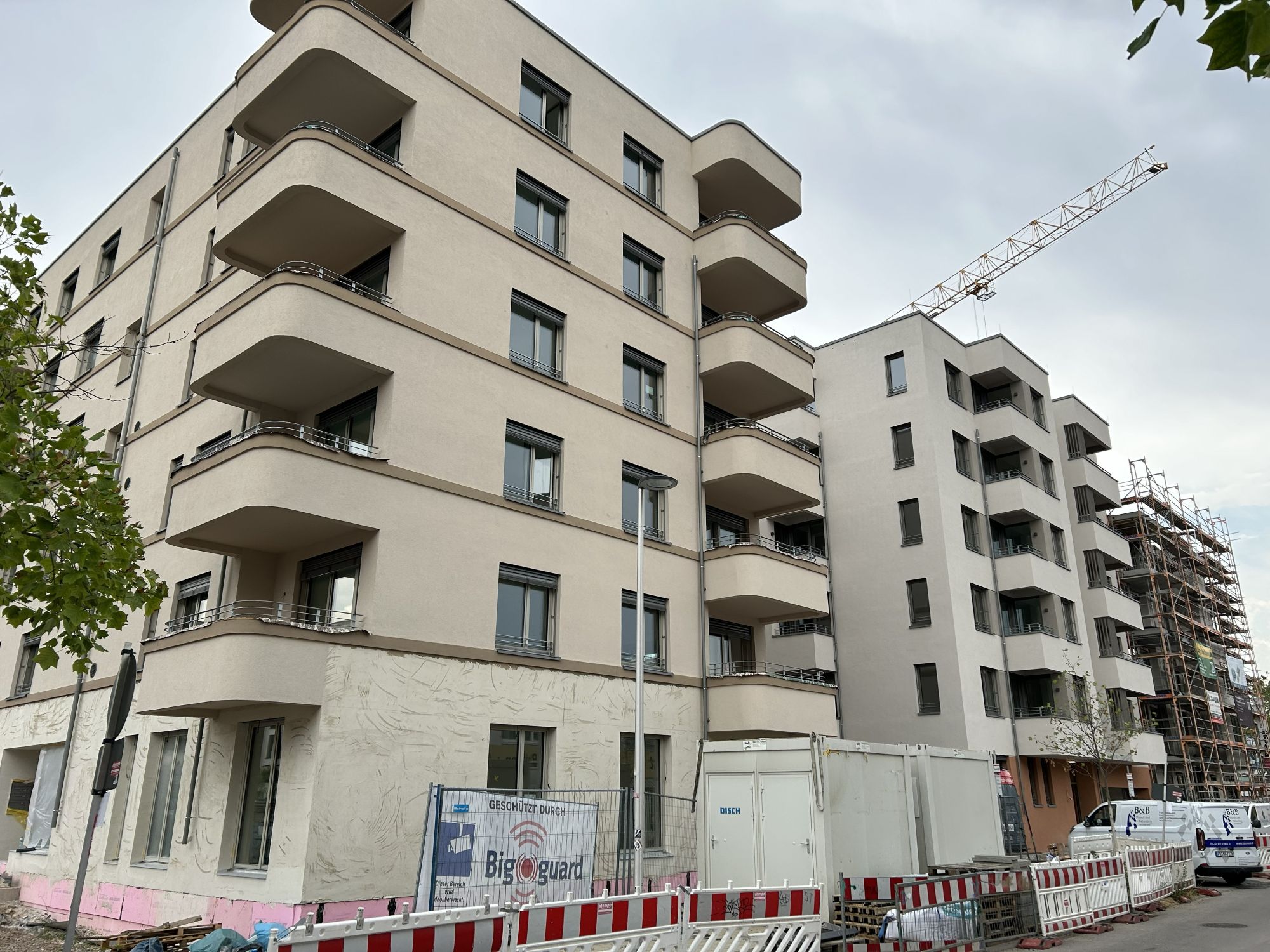

Haus 5 und Haus 6 (12.08.26)

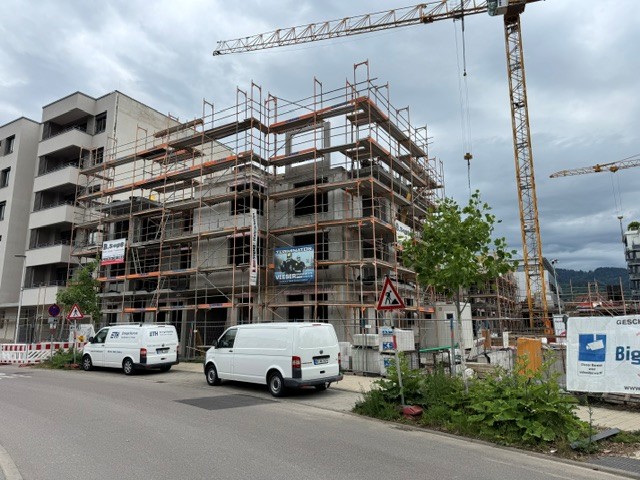

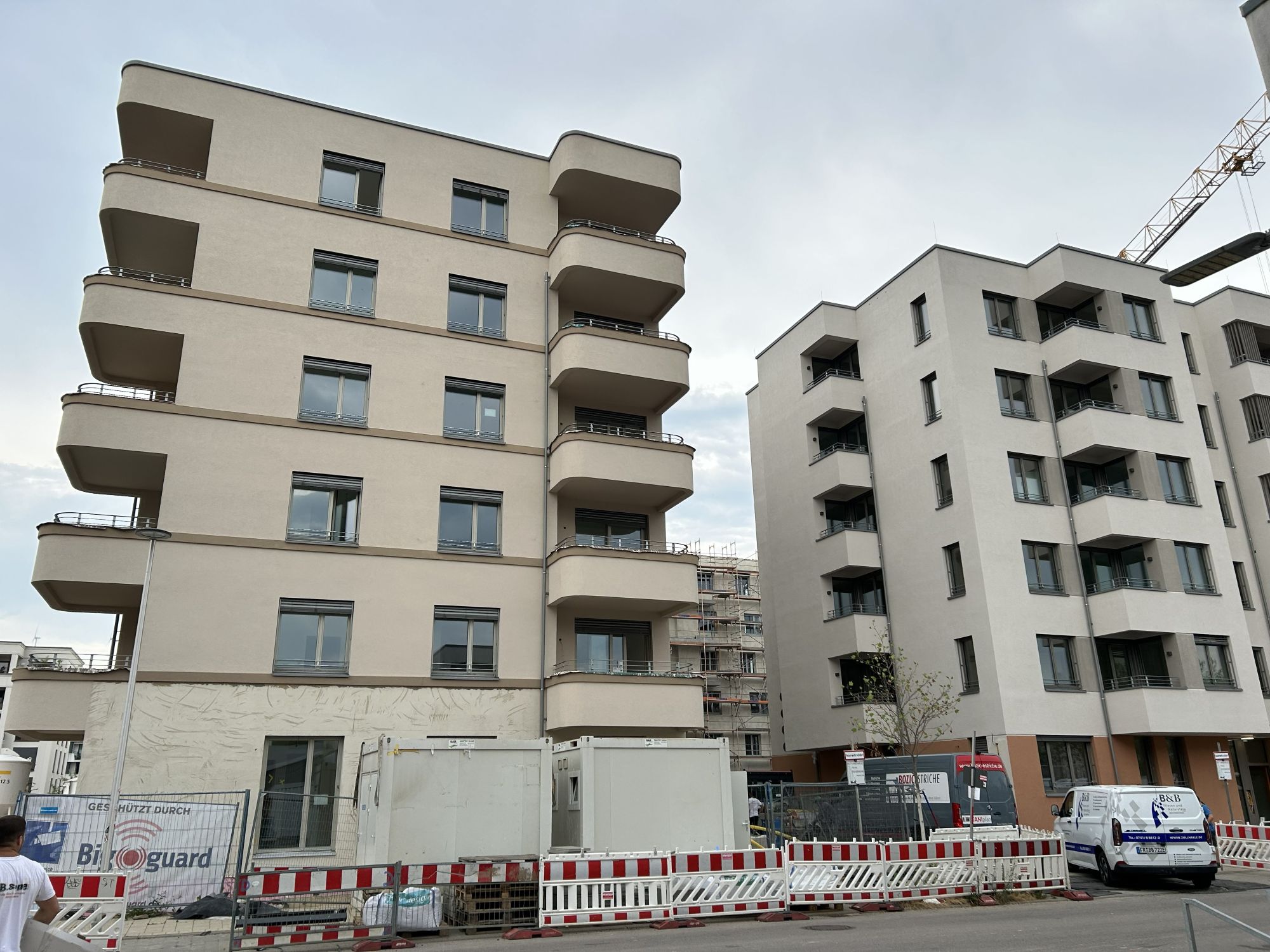

Haus 6 (12.08.26)

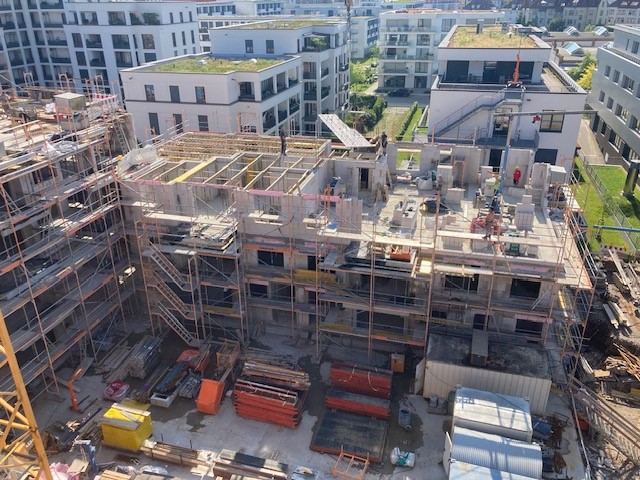

Blick auf Haus 7 und 8 über Haus 9 (12.08.26)

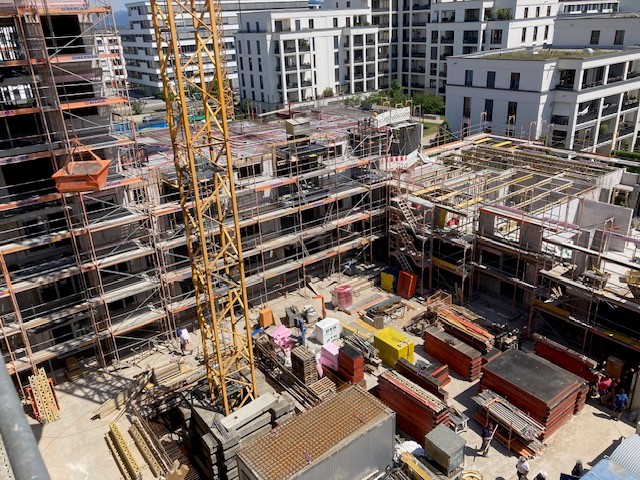

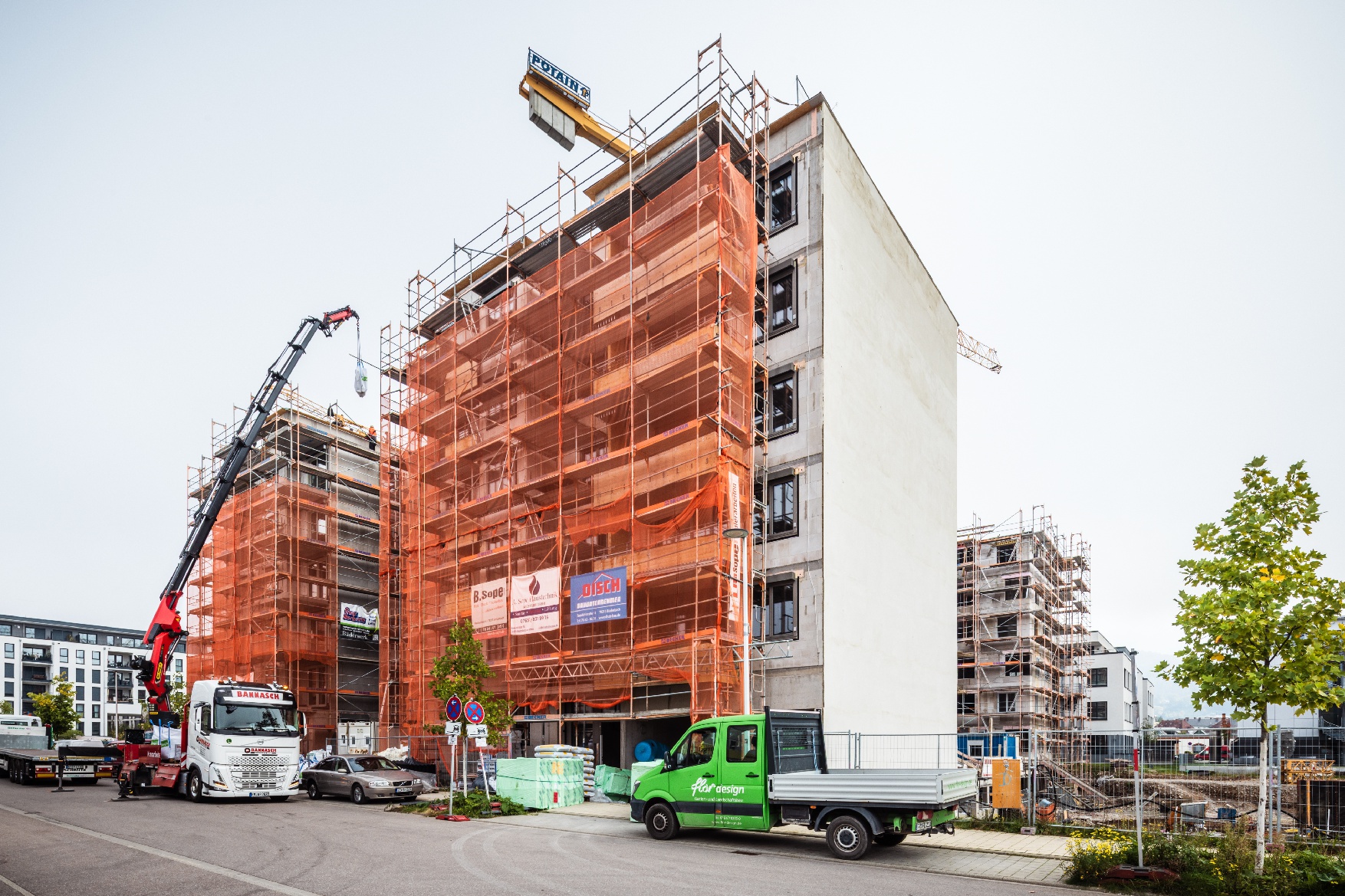

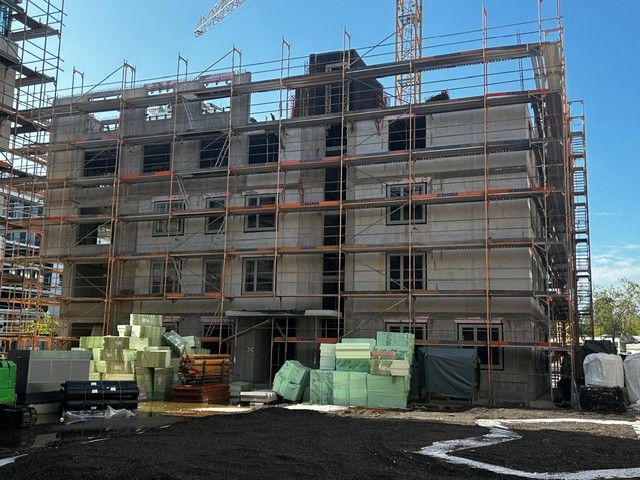

Haus 9 – Wände über 4. OG werden gestellt. (24.08.26)

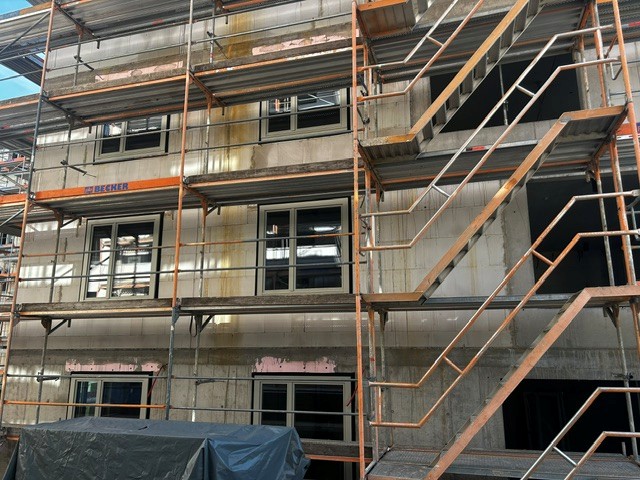

Haus 9 – Fenster werden bis zum 2. OG montiert. (24.08.26)
Baustand:
Haus 5

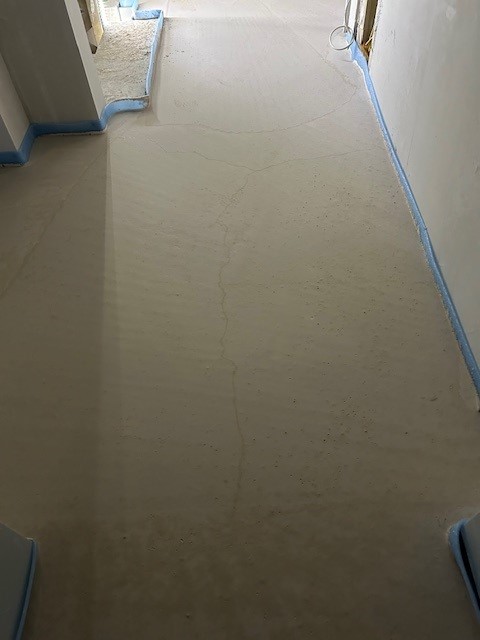

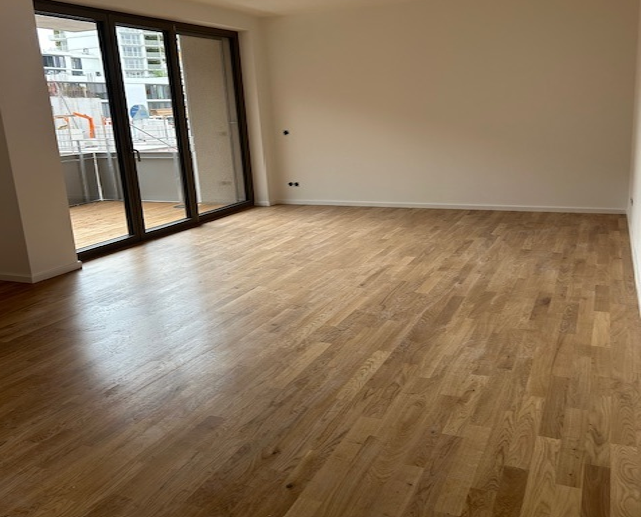

- Die gesamten Wohnungen wurden übergeben.
- Maler hat das Treppenhaus fertiggestellt.
- Restarbeiten im Treppenhaus und Untergeschossen laufen auf Hochtouren.
Haus 6

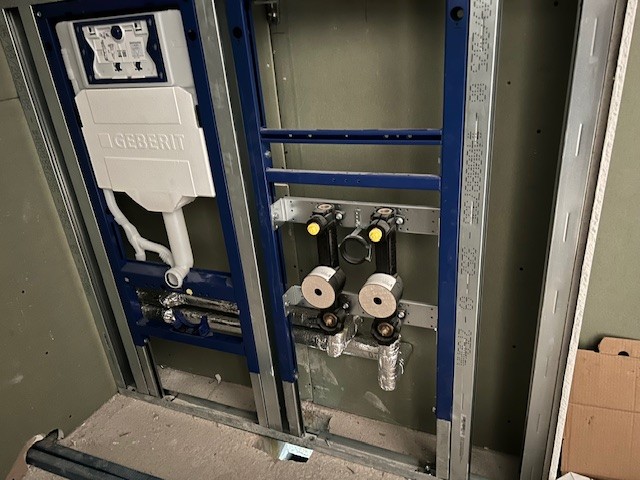

- Der Maler hat in allen Wohnungen den Endanstrich angebracht.
- Fliesenleger hat die Arbeiten aufgenommen.

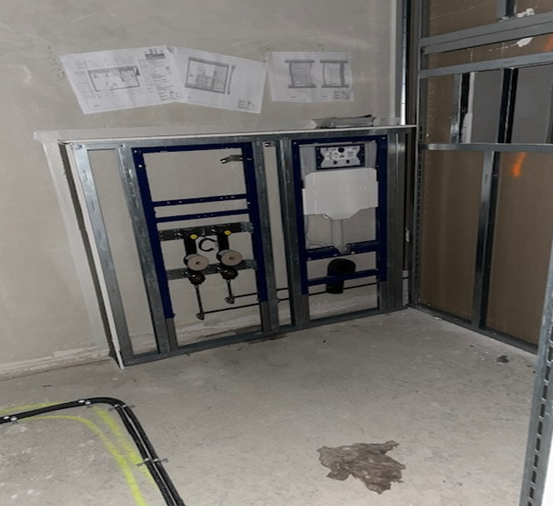

- Parkettleger hat die Arbeiten aufgenommen.

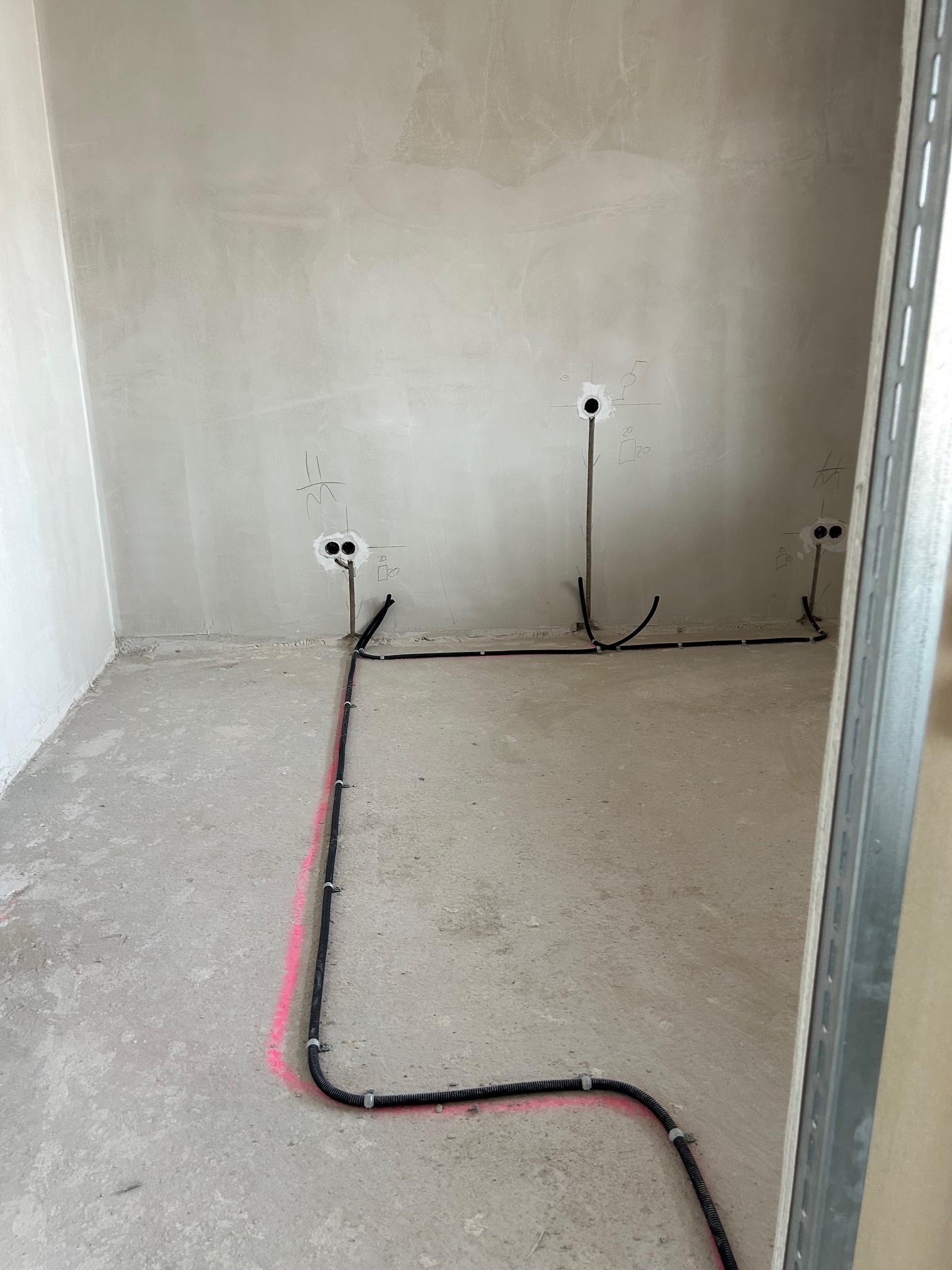

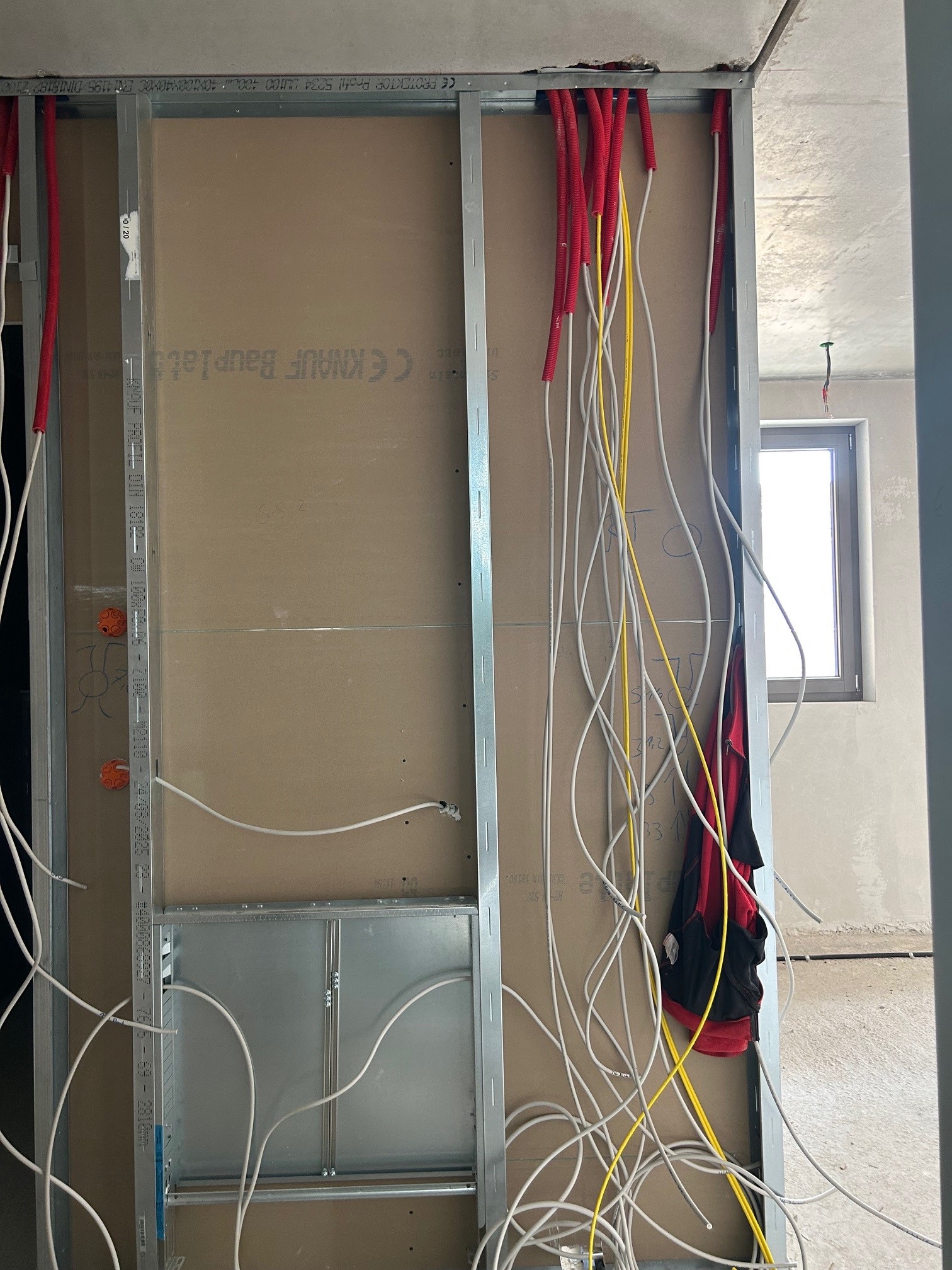

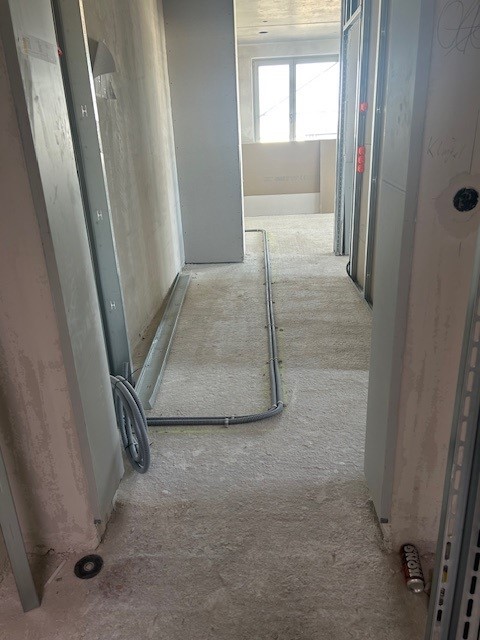

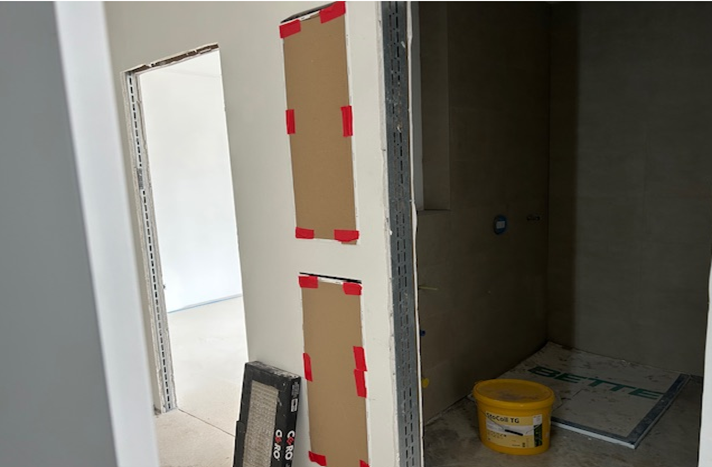

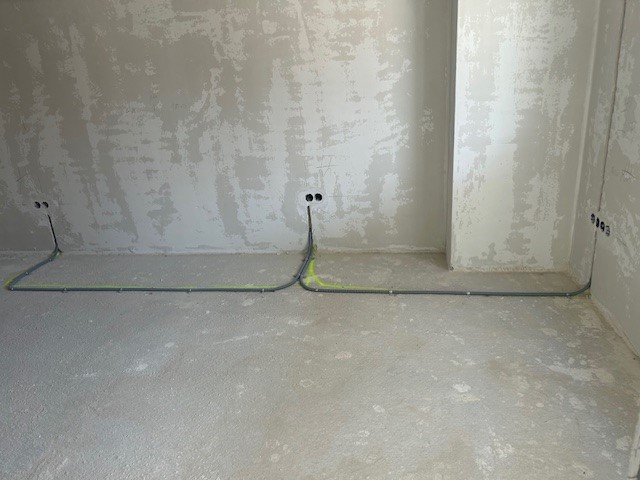

- Elektriker klemmt die Medieverteiler und Steckdosen auf.

- Fassade wurde abgerüstet.
- Holzbeläge Balkone sind verlegt.
- Zurzeit werden die Betonsteinplatten auf den Balkonen verlegt.

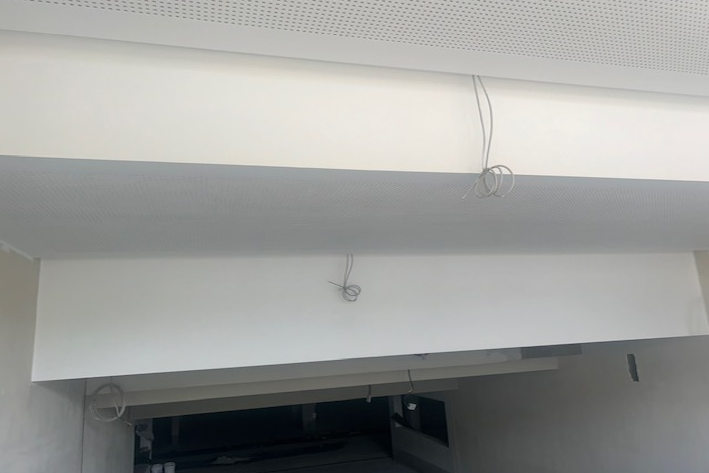

- Zuwegung wird errichtet
Folgende Gewerke sind vergeben:
- Verbau, Erdarbeiten, Rohbau, Wu Beton, Gerüstbau, Fenster, Elektro, Lüftung, Sonnenschutz, WE Türen, Blitzschutz, Trockenbau, Abdichtung, Stahltüren, Heizung und Sanitär, Schlosser, Holzarbeiten an Balkone, Gründach, Rolltor, Beton Bohren und Sägen, Parkettarbeiten, Fliesenarbeiten, Natursteinarbeiten, Innentüren, Malerarbeiten, Kellertrennwände, Blecharbeiten, WDVS, Baureinigung, Briefkästen, Schließanlage, Tischlerarbeiten, Balkonbeläge, TG-Beschichtung.
Weiterer Ablauf auf der Baustelle Haus 5 und Haus 6:
- Haus 5 Übergabe der Wohnungen an die Bauherren ist erfolgt
- Haus 6 Fertigstellung Fliesenarbeiten
- Haus 6 Fertigstellung Parkettarbeiten

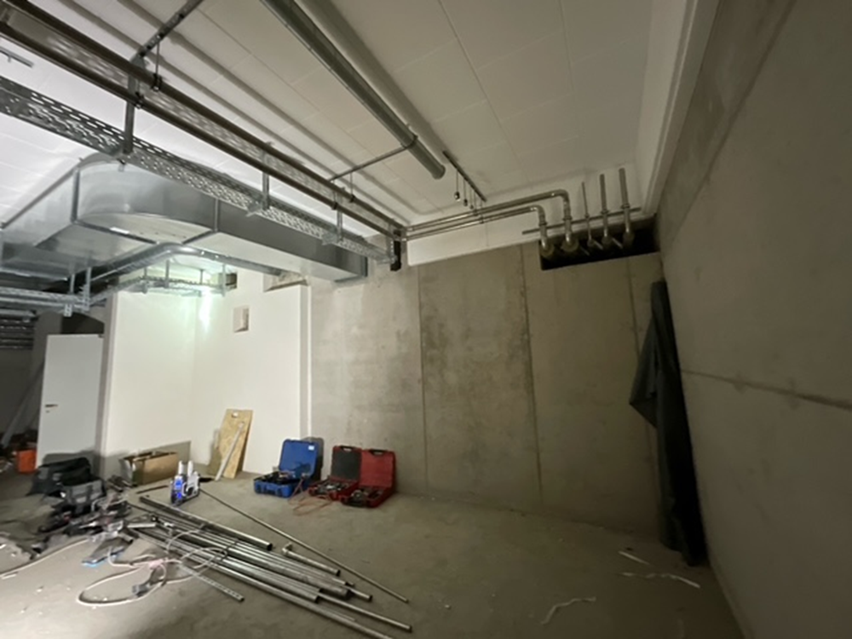

- Haus 6 Fertigstellung Sanitärinstallation UG
- Haus 6 Montage Kellertrennwände
- Haus 6 Montage Innentüren
Haus 7

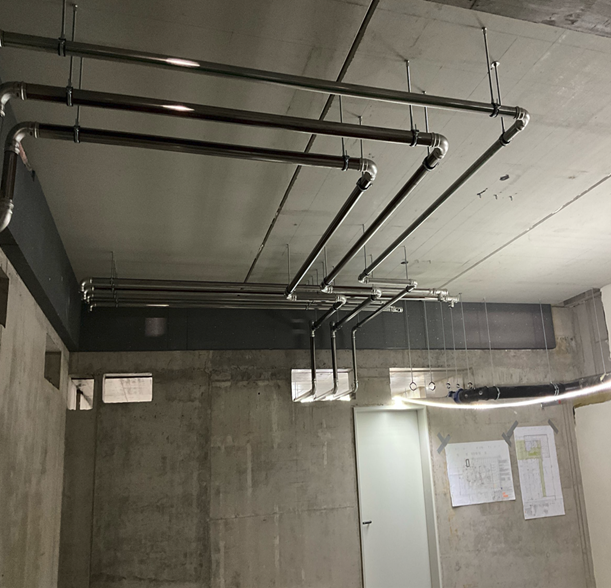

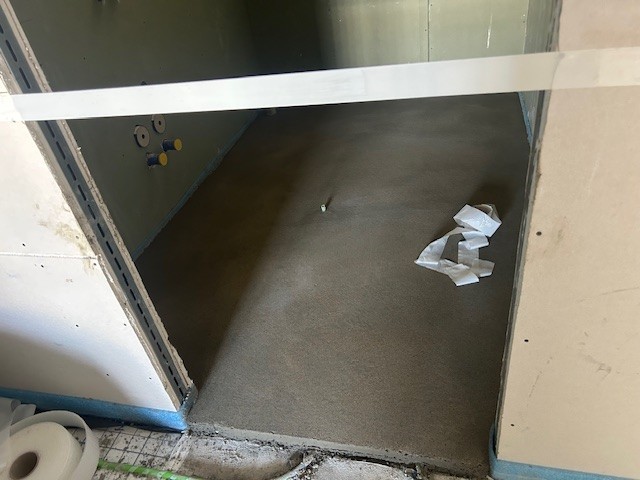

- Estrich ist eingebracht

- Die Wände sind beidseitig geschlossen und die Nähte und Decken verputzt
- Abhangdecken sind installiert
- Zuwegung wird fertig gestellt
- Nach Aufbringung aller Isolationsmaterialien wird die Fassade verputzt

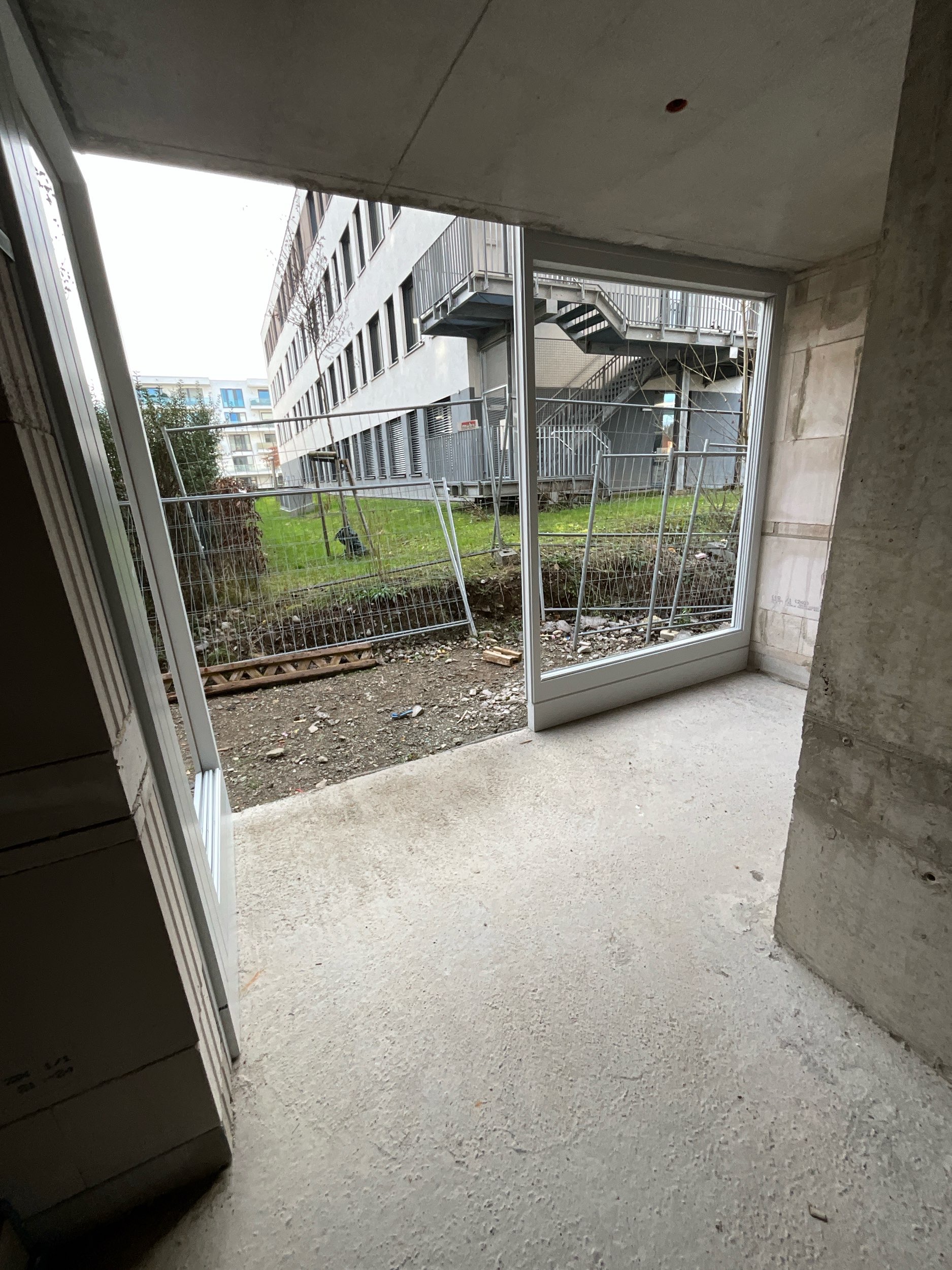

Haus 8

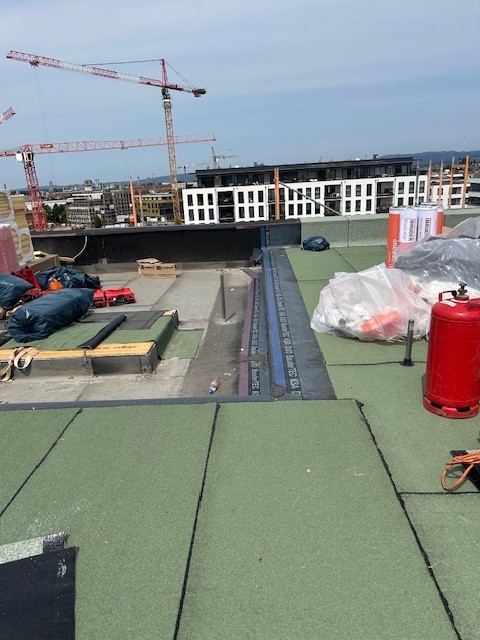

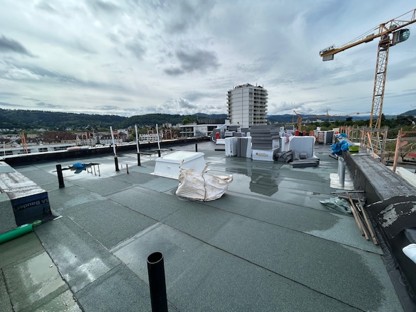

- Dachdämmung inkl. Dachbegrünung und PV-Anlage fertiggestellt

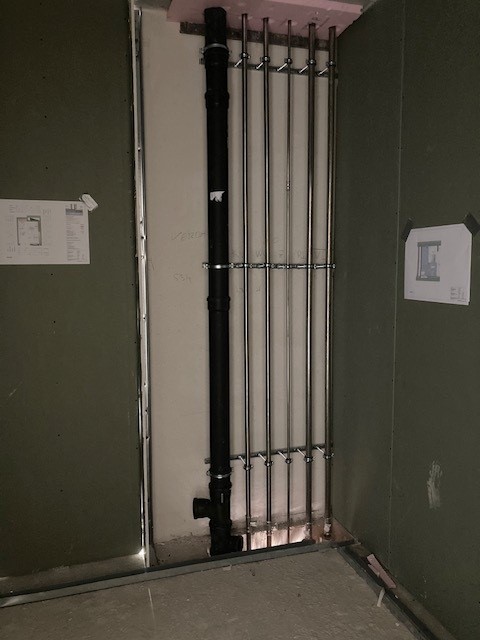

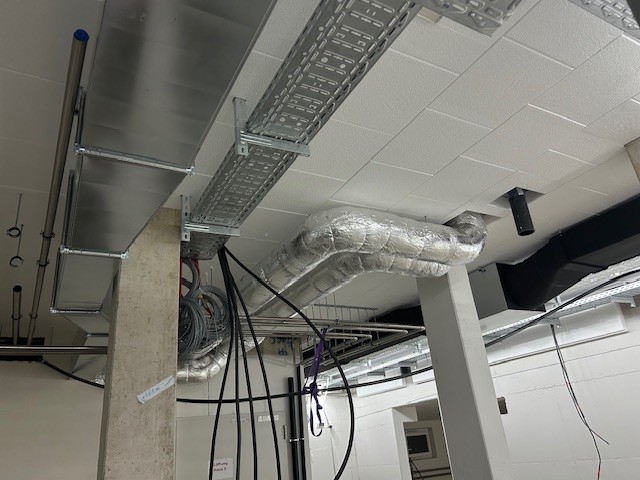

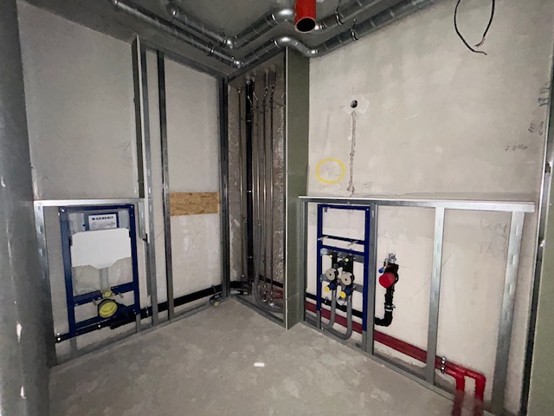

- Start HLSE- Rohinstallation in den Wohnungen und UG´s

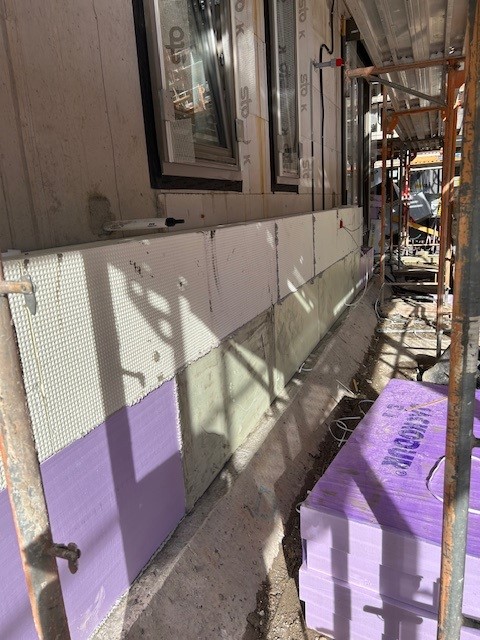

- WDVS-Arbeiten laufen, Eckschienen und Armierung wird angebracht

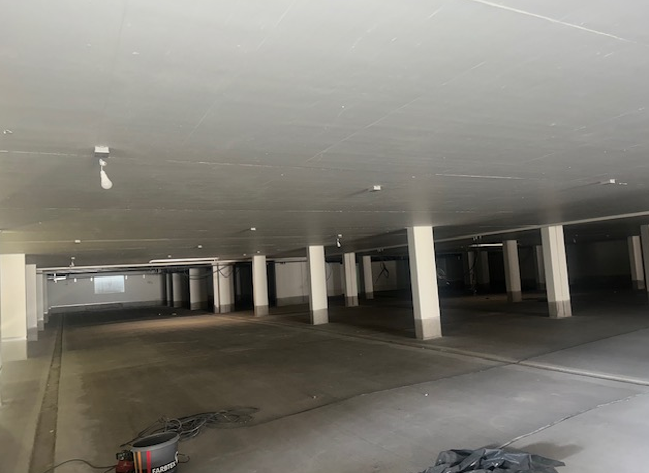

- TG-Beschichtung fertiggestellt
- Briefkastenrahmen durch den Schlosser montiert
- Innenfenstersimse teilweise eingebaut
Folgende Gewerke sind vergeben:
- Erdarbeiten, Rohbau, Wu Beton, Lüftung, Gerüstbau, Lüftungsarbeiten, WE Türen, Blitzschutz, Elektro, Fenster, Stahltüren, Rolltor, Heizung/Sanitär, Dachabdichtung, Kellertrennwände, Sonnenschutz, Innenputz (Umlaufbeschluss), Trockenbau (Umlaufbeschluss), Gründach, Estricharbeiten, Parkett, Schlosserarbeiten, Innentüren, Fliesenarbeiten, Baureinigung, Schreinerarbeiten, Balkonbeläge, Briefkästen, WDVS, Malerarbeiten, Außenanlagen, Doppelparker, Blower-Door, Betonbohrarbeiten, TG-Beschichtung, Blecharbeiten, Schließanlage
Weiterer Ablauf auf der Baustelle Haus 7 und Haus 8:
- Wände spachteln und streichen
- Verlegung Fußbodenbeläge

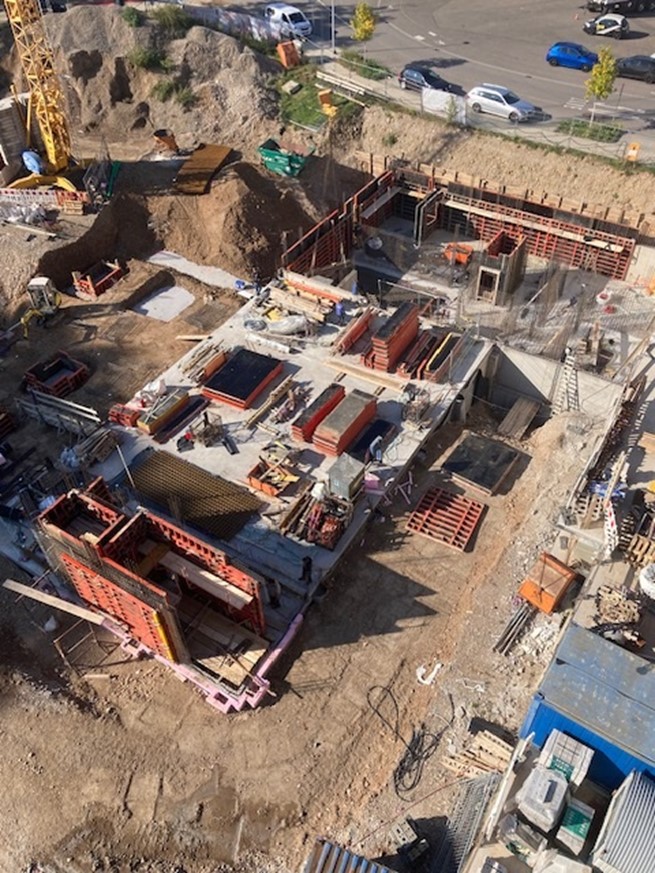

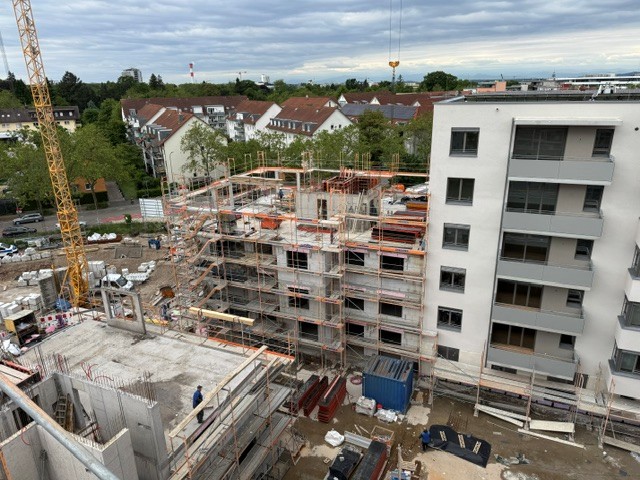

Haus 4, Haus 9 und Haus 10
- Der Gerüstaufbau erfolgt Rohbaubegleitend

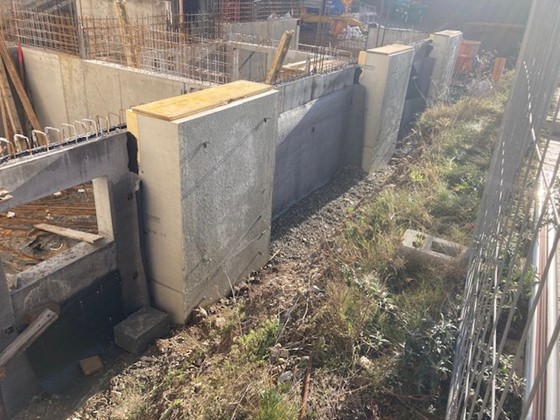

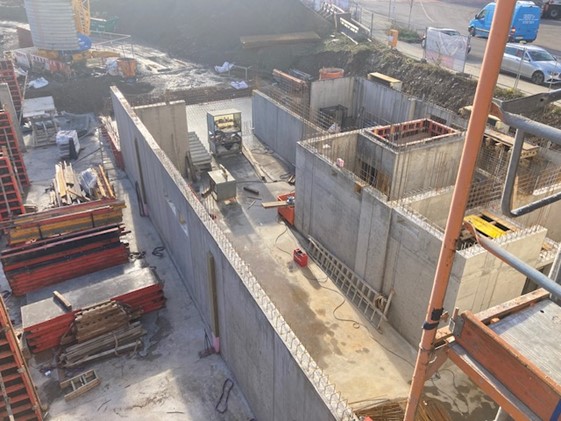

- Haus 4 Decke über Dachgeschoss und Attika werden hergestellt
- Haus 4 Fenster bis 3. OG montiert, Rest nach Sommerpause

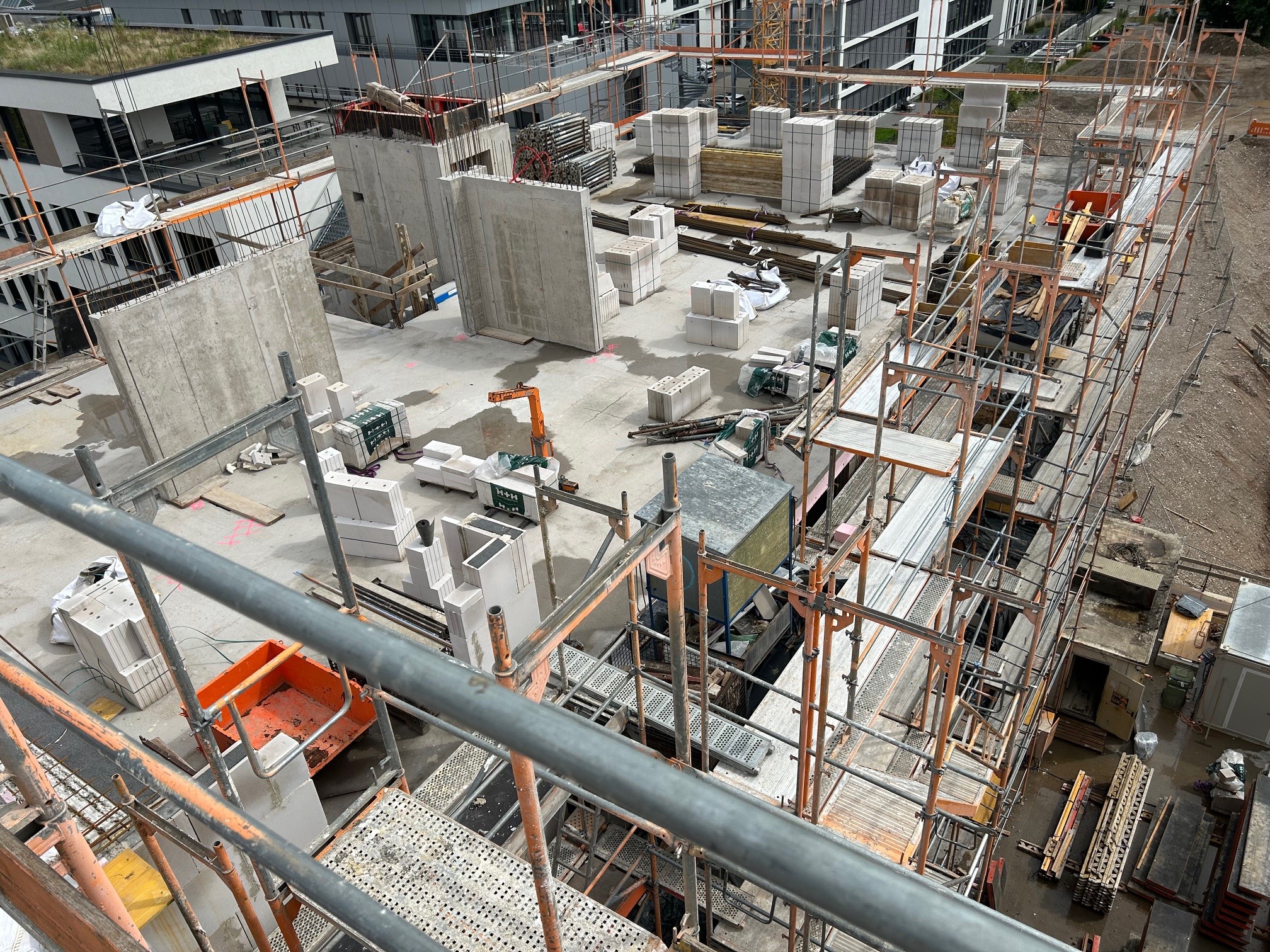

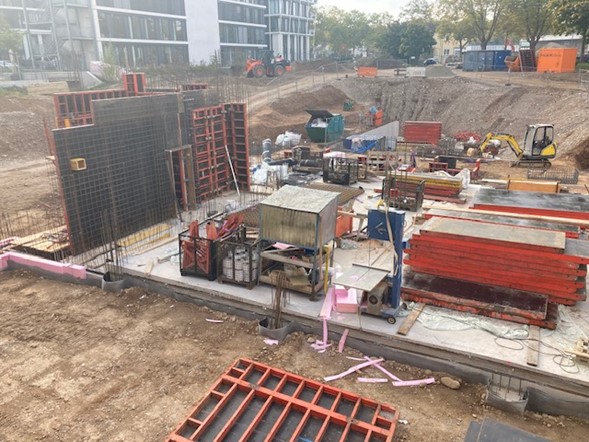

- Haus 9 Decke über 3. OG verlegt
- Haus 9 Fenster bis 2. OG eingebaut

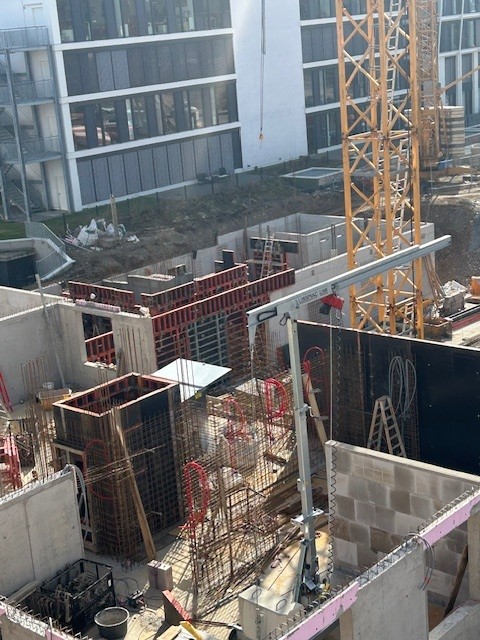

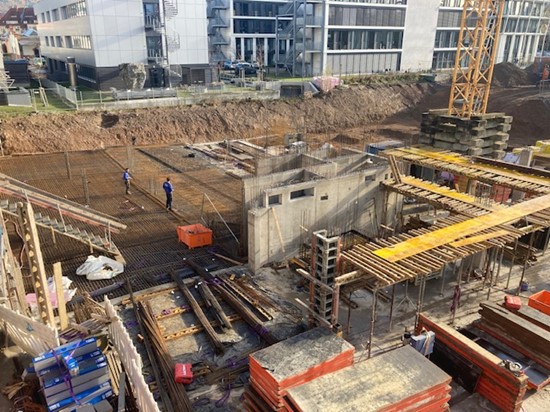

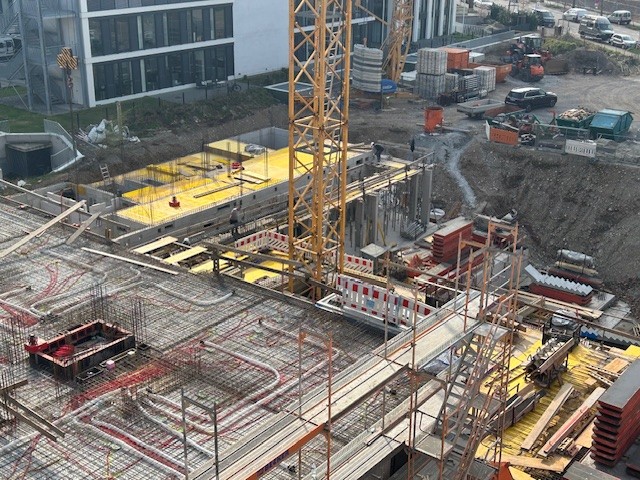

- Haus 10 Wände 3. OG sind gestellt
- Haus 10 Decke über 3. OG wird hergestellt

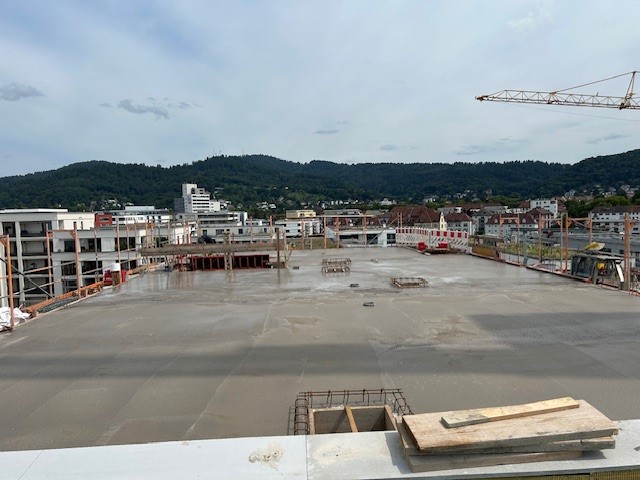

- TG Decke ist inzwischen komplett montiert
- Stahltüren UG sind montiert
- Der Lüftungsbauer hat mit der Rohinstallation begonnen
- Gerüstbau erfolgt Rohbaubegleitend
Folgende Gewerke sind vergeben:
- Kampfmittelsondierung, Erdarbeiten, Rohbau, Verbau, Elektro, Blitzschutz, Lüftung, Stahltüren, WE Türen, Gerüst, Fenster, Heizung/Sanitär, Abdichtung, Sonnenschutz
Weiterer Ablauf auf der Baustelle Haus 4, Haus 9 und Haus 10:
- Fertigstellung Rohbau Haus 4, Decke 3.OG Haus 9, Decke 2.OG Haus 10
- Hausanschluss Strom und Telekom herstellen, ist beantragt, Termin noch unklar
- Arbeitsvorbereitung Fenster Haus 9 und 10

Haus 1, Haus 3 und Haus 3
- Der Aushub Haus 1 ist komplett
- Verbau Haus 1 ist erbracht
Weiterer Ablauf auf der Baustelle Haus 1, Haus 2 und Haus 3:
Versetzung Kran
- Fertigstellung Verbau
- Aushub Haus 2+3

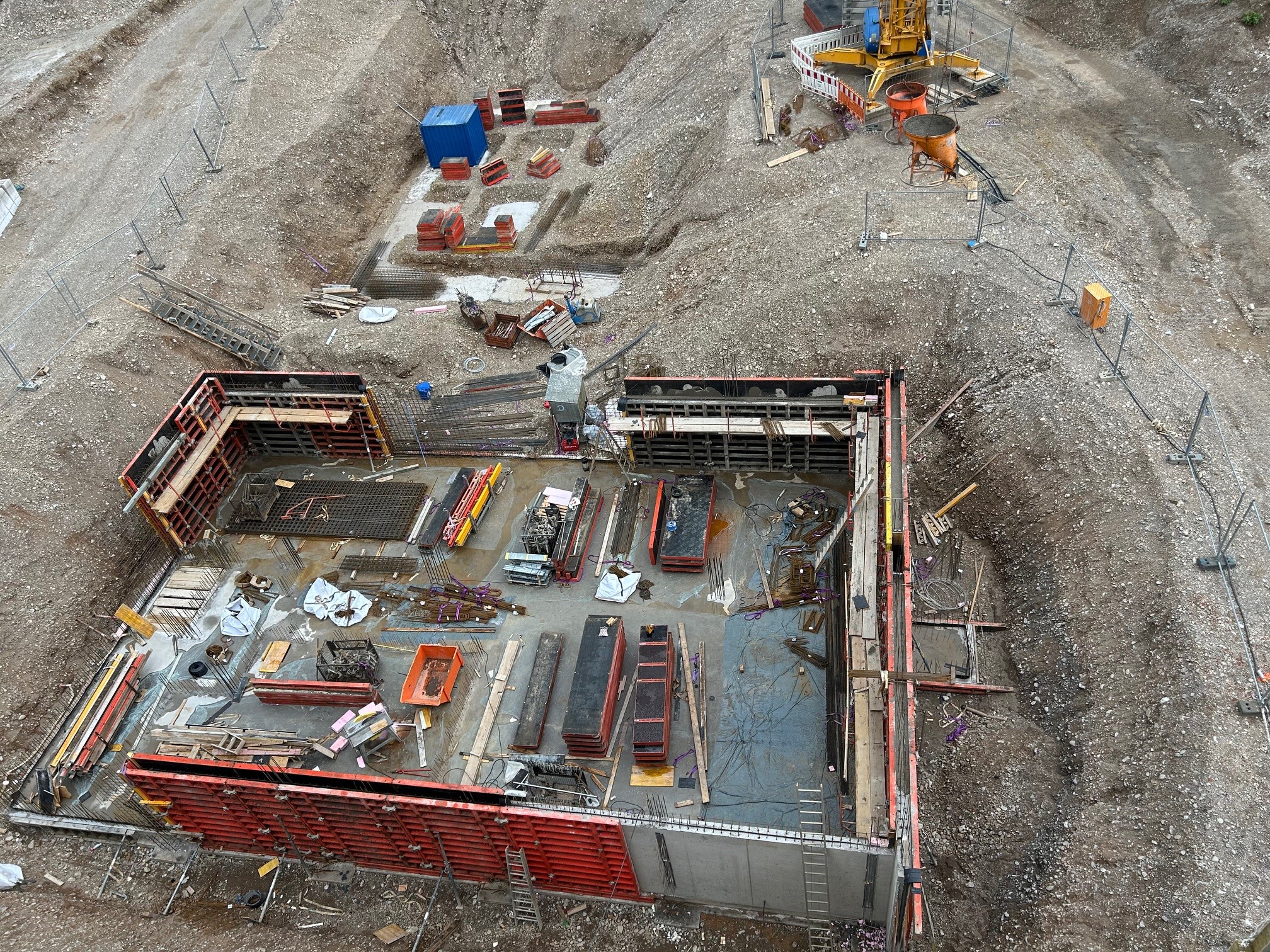

- Vergießen der Bodenplatte
- Anschluss TG Mitte
- Fertigstellung Verbau
- Aushub Haus 2+3
- Vergießen der Bodenplatte
- Anschluss TG Mitte
Aktuelles/Termine/Fördermöglichkeiten
KfW
Für Wohnungen der Häuser 4, 9 + 10 können Sie individuelle Anträge für einen KfW-Kredit in den Programmen 297, 298 oder 300 (für Familien mit Kindern unter 18 Jahren) stellen.
Bitte wenden Sie sich dazu an die Sparkasse Freiburg als „Durchleitenden Bank“.
Kontaktdaten der Sparkasse Freiburg Nördlicher Breisgau:
- Martin Kölblin, stv. Abteilungsleiter, FON: +49 761 215 1564, MAIL martin.koelblin@sparkasse-freiburg.de
Sämtliche Wohngebäude, außer Haus 2 im Quartier, erhalten das „Qualitätssiegel Nachhaltiges Gebäude Plus“ (QNG-Siegel), und werden im Energiestandard Effizienzhaus-Stufe 40 errichtet. Damit haben Sie die Möglichkeit für Ihre Finanzierung den zinsgünstigen Kredit der KfW für Klimafreundlichen Neubau in Anspruch zu nehmen. (s.o.)
Die Beantragung des Förderkredits läuft über die Sparkasse Freiburg Nördlicher Breisgau.
Für Interessenten, die bereits eine Infoveranstaltung besucht haben, besteht nach Terminvereinbarung die Möglichkeit für individuelle Informations- und Beratungsgespräche, mit der Projektsteuerung oder den Architekten der einzelnen Häuser.
Ihren individuellen Termin vereinbaren Sie bitte per E-Mail an nestbau3@pro-b.net
Für alle Investoren:
Pressemitteilung 22.03.2024
Degressive Afa (Absetzung für Abnutzung) beschlossen
– 6 Jahre lang jeweils 5% der Investitionskosten abschreiben –
– die Auflagen für diese Afa werden in nestbau³ alle erfüllt –
Bundesminesterium für Wohnen, Stadtentwicklung und Bauwesen
Mehr Informationen finden Sie auf unserer Webseite unter Unterlagen. Hier sind viele wertvolle Informationen und Pläne zum Bauprojekt Nestbau³ hinterlegt.
Sie haben Fragen oder möchten einen Termin vereinbaren, füllen Sie einfach das Kontaktformular aus, oder senden uns eine Nachricht mit Ihrer Terminanfrage, an nestbau3@pro-b.net , oder stellen Sie Ihre Fragen auf unserem Fragen-und Antworten-Portal. Wir beantworten Ihre Fragen so schnell als möglich.
Unsere Architekten
Kooperation mit 6 weiteren Architekten:
- Buero eins punkt null PartGmbH, Berlin
- K9 Architekten BDA DWB, Freiburg
- Mo Re Architekten PartGmbB, Freiburg
- Planbar 3 GbR, Berlin
- Eble Messerschmidt Partner Architekten, Tübingen
- pro.b Planungsgesellschaft GmbH & Co. KG, Tübingen
Bildnachweis:
Visualisierung:
Luc Zimmermann, Bielefeld
pro.b Planungsgesellschaft GmbH & Co. KG
Neue Bilder
Sona, Bielefeld
